تعدیل نرخ پیمان در شرایط تورم افسارگسیخته

گسست میان واقعیت اقتصادی و سازوکارهای حقوقیِ حاکم بر پیمان‌های عمرانی و صنعتی ایران

مقدمه


پیمان‌های عمرانی و صنعتی در ایران به‌طور معمول دو تا پنج سال یا بیشتر به طول می‌انجامند و در این بازه، قیمت نهاده‌های ساخت شامل دستمزد نیروی انسانی، کرایه ماشین‌آلات، حمل‌ونقل و مصالح دستخوش تغییر می‌شود. برای جبران این تغییرات، نظام حقوقی پیمان‌های دولتی ایران سازوکاری تحت عنوان «تعدیل نرخ پیمان» پیش‌بینی کرده که مبتنی بر شاخص‌های دوره‌ای است. این سازوکار برای شرایطی طراحی شده که تورم در محدوده متعارف و قابل پیش‌بینی حرکت کند.تعدیل نرخ پیمان در شرایط تورم افسارگسیخته

مسئله از زمانی آغاز می‌شود که اقتصاد کشور وارد وضعیت تورم افسارگسیخته می‌شود؛ وضعیتی که در آن نرخ رشد قیمت‌ها آن‌قدر شتابان و بی‌ثبات است که فاصله میان وقوع واقعی افزایش هزینه و ابلاغ رسمی شاخص تعدیل، به‌تنهایی می‌تواند بخش قابل‌توجهی از سود پیمانکار را از میان ببرد و پروژه را به سمت توقف، دعوی و اختلاف سوق دهد. این نوشتار با نگاهی فنی و حقوقی، مبانی، سازوکارها، خلاءها و راهکارهای عملی تعدیل نرخ پیمان را در شرایط تورم افسارگسیخته بررسی می‌کند.

این مقاله با نگاه یک تیم مشاوره‌ی دعاوی و مدیریت قرارداد ساخت، تلاش می‌کند پاسخی جامع، مستند و کاربردی به این پرسش‌ها ارائه دهد؛ نه صرفاً از منظر آکادمیک، بلکه با تمرکز بر آنچه در جلسات کارگروه فنی، در مکاتبات دعاوی، و در نهایت در مراجع حل اختلاف واقعاً کاربرد دارد. تحلیل حاضر بر پایه‌ی قانون مدنی، نشریه‌ی ۴۳۱۱ (شرایط عمومی پیمان)، شرایط عمومی قراردادهای طرح و ساخت (EPC) و بخشنامه‌ی ۱۴۰۳/۳۷۰۳۰۹، چارچوب «شرایط تنگنا»، و آخرین بخشنامه‌ها و دستورالعمل‌های صادرشده در جریان این دو رویداد تدوین شده است. دعاوی ساخت در جنگ

1. مبانی نظری و حقوقی تعدیل قرارداد در حقوق ایران تعدیل نرخ پیمان


اصل حاکم بر قراردادها در حقوق ایران، اصل لزوم قراردادهاست که در مواد ۲۱۹ و ۲۳۰ قانون مدنی متبلور شده است: آنچه طرفین در قالب قرارداد پذیرفته‌اند، باید اجرا شود و هیچ‌یک از طرفین نمی‌تواند به‌صرف دشوار شدن اجرای تعهد، از آن شانه خالی کند. با این حال، این اصل مطلق نیست و در کنار آن، نهادهایی برای حفظ تعادل اقتصادی قرارداد در برابر تحولات غیرمنتظره شکل گرفته‌اند.

در ادبیات حقوقی تطبیقی، دو نظریه اصلی برای مواجهه با تحولات غیرمنتظره در دوران اجرای قرارداد مطرح است: نظریه فورس ماژور (حوادث قهری) که ناظر بر غیرممکن شدن اجرای تعهد است، و نظریه هاردشیپ (عدم قابلیت پیش‌بینی) که ناظر بر دشوار و پرهزینه شدن اجرای تعهد است، بدون آنکه اجرا به‌طور کامل غیرممکن شود. تورم افسارگسیخته از حیث ماهیت حقوقی، مصداق روشنِ هاردشیپ است نه فورس ماژور؛ زیرا اجرای کار همچنان ممکن است، اما تعادل اقتصادی قرارداد به‌شدت بر هم می‌خورد.

در نظام پیمان‌های دولتی ایران، به دلیل غلبه اراده کارفرمای دولتی در تنظیم شرایط عمومی پیمان، نهاد تعدیل به‌صورت از پیش تعیین‌شده و مبتنی بر شاخص‌های رسمی سازمان برنامه و بودجه کشور طراحی شده است، نه بر اساس تعدیل قضایی یا توافق آزاد طرفین در زمان بروز تورم؛ تفاوتی مهم نسبت به رویکرد قراردادهای مدل فیدیک که تعدیل را عمدتاً به توافق و بندهای اختصاصی طرفین وامی‌گذارد.

دعاوی ساخت در جنگ

۲. سازوکار قانونی تعدیل در شرایط عمومی پیمان  تعدیل نرخ پیمان


مبنای اصلی تعدیل نرخ پیمان، ماده ۲۹ شرایط عمومی پیمان (موضوع بخشنامه‌های سازمان برنامه و بودجه کشور در اجرای ماده ۲۳ قانون برنامه و بودجه) است. این ماده در کنار موضوع تغییر مقادیر کار و قیمت‌های جدید، بند «ه» را به تعدیل نرخ پیمان اختصاص داده و اجرای آن را منوط به شرایط خصوصی پیمان کرده است.

بر اساس بندهای «ب» و «ج» ماده ۲۹، سقف افزایش یا کاهش مقادیر کار معادل ۲۵ درصد مبلغ اولیه پیمان و سقف قیمت‌های جدید معادل ۱۰ درصد مبلغ اولیه پیمان تعیین شده است. محاسبه تعدیل نیز بر مبنای «دستورالعمل نحوه تعدیل آحاد بهای پیمان‌ها» (نشریه شماره ۲۱۸ و راهنمای روش محاسبه موضوع نشریه ۲۸۹) و با استفاده از شاخص‌های فصلی موقت و قطعی که هر سه‌ماهه از سوی سازمان برنامه و بودجه کشور، پس از تصویب شورای عالی فنی، ابلاغ می‌شود، صورت می‌گیرد.

جدول ۱ — خلاصه سازوکارهای رسمی تعدیل و محدودیت‌های آن

        3. چرا نظام فعلی تعدیل در برابر تورم افسارگسیخته ناکارآمد می‌شود؟تعدیل نرخ پیمان


  • فاصله زمانی: شاخص موقت هر فصل غالباً با تأخیر چند ماهه و شاخص قطعی گاه با بیش از یک سال تأخیر ابلاغ می‌شود؛ در حالی‌که در تورم افسارگسیخته، تغییرات قیمتی می‌تواند در بازه چند هفته‌ای رخ دهد.

  • میانگین‌گیری کشوری: شاخص‌های تعدیل بر مبنای میانگین قیمت در سطح کشور محاسبه می‌شوند و لزوماً با نرخ واقعی افزایش قیمت نهاده‌های خاص یک پروژه (مثلاً میلگرد یا سیمان در منطقه‌ای مشخص) تطابق ندارند.
  • سقف‌های ثابت ماده ۲۹: سقف‌های ۲۵ و ۱۰ درصدی که برای شرایط متعارف تعیین شده‌اند، در تورم شدید ظرف چند دوره کوتاه پیمانی مستهلک می‌شوند و پیمانکار را در برابر باقی‌مانده پروژه بدون پوشش رها می‌کنند.
  • وابستگی به بخشنامه‌های فوق‌العاده: نیاز مکرر به صدور دستورالعمل‌های استثنایی جبران آثار افزایش نرخ ارز (نوبت اول تا چهارم) خود بهترین گواه است بر اینکه سازوکار عادی تعدیل، برای تورم افسارگسیخته کفایت نمی‌کند.

عدم قطعیت حقوقی: نبود تعریف رسمی و روشن از «تورم افسارگسیخته» در نظام حقوقی پیمان، باعث می‌شود مطالبه تعدیل فوق‌العاده یا مابه‌التفاوت، همواره محل اختلاف کارفرما و پیمانکار و منشأ دعوی در هیات‌های حل اختلاف باشد.

     ۴. بخشنامه‌های فوق‌العاده به‌مثابه راه‌حل موقت تعدیل نرخ پیمان


در واکنش به جهش‌های ارزی و تورمی، سازمان برنامه و بودجه کشور به‌طور مکرر «دستورالعمل نحوه جبران آثار ناشی از افزایش قیمت ارز در پیمان‌های ریالی فاقد تعدیل» را در نوبت‌های متعدد ابلاغ و تمدید کرده است؛ رویه‌ای که نشان می‌دهد نظام تعدیل رسمی به‌تنهایی برای پوشش نوسانات شدید کافی نیست و دولت ناگزیر به مداخلات موردی و مقطعی روی می‌آورد.

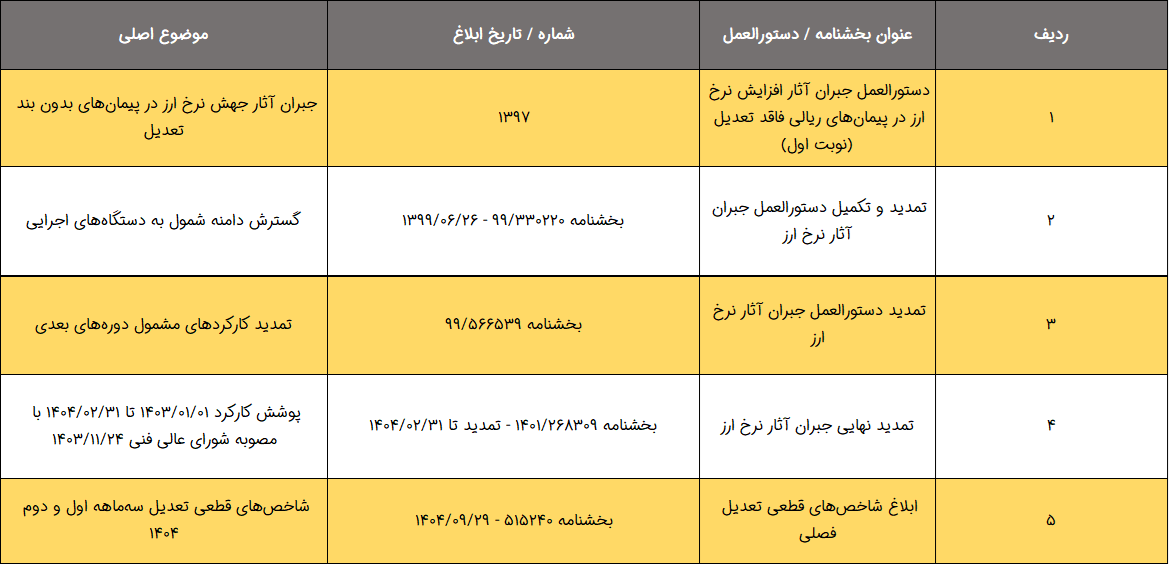

جدول ۲ — نمونه‌ای از سیر بخشنامه‌های فوق‌العاده تعدیل و جبران آثار تورم

                 ۵. راه‌حل نهایی: تعليق و خاتمه پیمان در برابر تعدیل ناکافی تعدیل نرخ پیمان


وقتی سازوکار تعدیل — چه عادی و چه فوق‌العاده — پاسخگوی شکاف مالی ناشی از تورم افسارگسیخته نباشد، پیمانکار ممکن است به سمت مواد ۴۳ و ۴۸ شرایط عمومی پیمان سوق پیدا کند. ماده ۴۳ حوادث قهری (فورس ماژور) را حوادثی مانند جنگ، زلزله، شیوع بیماری واگیر و مواردی از این دست تعریف می‌کند که خارج از اختیار طرفین بوده و ادامه کار را عملاً ناممکن می‌سازد؛ در صورت تداوم این وضعیت بیش از شش ماه یا عدم ضرورت ادامه کار از دید کارفرما، پیمان مطابق ماده ۴۸ خاتمه می‌یابد.

از منظر حقوقی-فنی باید تأکید کرد که تورم افسارگسیخته، هرچند شدید، به‌تنهایی مصداق فورس ماژور موضوع ماده ۴۳ محسوب نمی‌شود؛ زیرا اجرای فیزیکی کار همچنان ممکن است و آنچه مختل می‌شود، توازن اقتصادی قرارداد است، نه امکان اجرای آن. این تمایز دقیق میان هاردشیپ و فورس ماژور، در بسیاری از دعاوی پیمانکاری محل چالش است و اتکای صرف به ماده ۴۳ برای مطالبات ناشی از تورم، معمولاً در مراجع حل اختلاف با مقاومت کارفرما و گاه رد ادعا مواجه می‌شود. راهکار دقیق‌تر، تمرکز هم‌زمان بر مطالبه تعدیل فوق‌العاده از مسیر ماده ۲۹ و بخشنامه‌های استثنایی، و در صورت لزوم، توسل به تعليق موضوع ماده ۴۹ به‌جای خاتمه قطعی پیمان است.

۶. راهکارهای فنی و حقوقی پیشنهادی: طراحی سازوکار تعدیل تاب‌آور در برابر تورم افسارگسیخته


صرفِ اتکا به شاخص‌های رسمی فصلی و بخشنامه‌های فوق‌العاده مقطعی، همان‌گونه که در بخش‌های پیشین نشان داده شد، پیمانکار را در تورم افسارگسیخته بدون پوشش کافی رها می‌کند. راه‌حل پایدار در طراحی سازوکاری است که از همان مرحله انعقاد پیمان، پیش‌بینی‌های دقیق‌تر و واکنش‌پذیرتری نسبت به سقف‌ها و دوره‌های ثابت ماده ۲۹ ایجاد کند. یکی از دقیق‌ترین و آزموده‌ترین الگوهای بین‌المللی برای این منظور، بند تعدیل هزینه در شرایط قراردادی فیدیک است که در ادامه به‌تفصیل تشریح می‌شود.

۶.۱. تشریح بند تعدیل هزینه فیدیک (Sub-Clause ۱۳٫۸ نسخه ۱۹۹۹ / ۱۳٫۷ نسخه ۲۰۱۷)

در کتاب قرمز و کتاب زرد فیدیک، ویرایش ۱۹۹۹ (و نیز کتاب صورتی و کتاب طلایی)، این سازوکار تحت عنوان «تعدیل ناشی از تغییرات هزینه» (Adjustments for Changes in Cost) در بند فرعی ۱۳٫۸ آمده و در ویرایش دوم ۲۰۱۷ (و کتاب زمرد کارهای زیرزمینی ۲۰۱۹) به شماره ۱۳٫۷ منتقل شده است؛ در کتاب سبز کوتاه‌شده ۲۰۲۱ نیز همین سازوکار ذیل بند ۸٫۸ درج شده است. تفاوت بنیادین این بند با نظام تعدیل ایران، آن است که در فیدیک، تعدیل یک الزام قانونی خودکار نیست بلکه سازوکاری «اختیاری» (Opt-in) است: تنها هنگامی اعمال می‌شود که کارفرما از ابتدا، در پیوست پیشنهاد (نسخه ۱۹۹۹) یا جدول(های) شاخص‌گذاری هزینه (نسخه ۲۰۱۷)، پذیرفته باشد که بخشی از ریسک تورم را بر عهده گیرد.

فرمول پایه این بند به‌صورت عمومی چنین است: Pn = a + b×(Ln/Lo) + c×(En/Eo) + d×(Mn/Mo) که در آن Pn ضریب تعدیلی است که بر ارزش برآوردی کار انجام‌شده در دوره «n» اعمال می‌شود؛ a بخش ثابت و غیرقابل‌تعدیل مبلغ قرارداد؛ b، c و d ضرایب وزنی عناصر هزینه یعنی نیروی انسانی (L)، ماشین‌آلات و تجهیزات (E) و مصالح (M) هستند که مجموع آن‌ها به‌همراه «a» باید برابر یک باشد؛ و Ln، En، Mn نسبت به Lo، Eo، Mo به ترتیب شاخص‌های جاری هر عنصر هزینه در دوره «n» را نسبت به شاخص‌های پایه در تاریخ مبنای پیمان (Base Date) می‌سنجند.

نکته کلیدی برای تطبیق با نظام ایران آن است که در فیدیک، ضرایب وزنی a، b، c و d به‌صورت اختصاصی برای هر پروژه، متناسب با ترکیب واقعی هزینه همان پروژه، در جدول ضمیمه پیمان تعیین می‌شوند؛ در حالی‌که در نظام ایران، شاخص‌های سازمان برنامه و بودجه کشور به‌صورت میانگین و یکسان برای طیف وسیعی از پیمان‌های مشابه در سراسر کشور اعمال می‌گردد — همان کاستی ساختاری که در بخش ۳ این نوشتار تحلیل شد.

با این حال، صداقت تحلیلی ایجاب می‌کند تأکید شود که حتی بند ۱۳٫۸/۱۳٫۷ فیدیک نیز بیمه کامل در برابر تورم نیست. متن صریح این بند در ویرایش ۲۰۱۷ تصریح می‌کند: «تا حدی که جبران کامل هرگونه افزایش یا کاهش هزینه توسط مفاد این بند یا سایر بندهای این شرایط پوشش داده نشود، مبلغ پذیرفته‌شده پیمان به‌گونه‌ای فرض می‌شود که شامل مبالغی برای پوشش احتمال سایر افزایش‌ها و کاهش‌های هزینه بوده است». به‌بیان دیگر، فیدیک نیز به‌صراحت می‌پذیرد که در تورم‌های شدید، فرمول شاخصی تنها بخشی از افزایش واقعی هزینه را پوشش می‌دهد و باقی‌مانده ریسک بر عهده پیمانکار می‌ماند؛ نکته‌ای که راهنمای رسمی فدراسیون بین‌المللی مهندسان مشاور (فیدیک) در واکنش به تورم پس از کووید-۱۹ و جنگ اوکراین (مارس ۲۰۲۳) نیز صراحتاً تأیید کرده است.

همان راهنمای فیدیک این نتیجه‌گیری حقوقی این نوشتار را نیز تأیید می‌کند: صرفِ تورم — هرچند شدید — در نظام فیدیک نیز مصداق فورس ماژور یا رویداد استثنایی (FM/EE) تلقی نمی‌شود، زیرا این نهادها تنها به رویدادهایی تعلق می‌گیرند که اجرای تعهد را غیرممکن می‌سازند، نه صرفاً پرهزینه‌تر. این هم‌سویی میان تحلیل حقوق ایران (تمایز هاردشیپ از فورس ماژور در بخش ۵) و رویه بین‌المللی فیدیک، اهمیت طراحی دقیق سازوکار تعدیل قراردادی — به‌جای اتکا به فورس ماژور — را دوچندان می‌کند.

جدول ۳ — مقایسه سازوکار تعدیل ایران (ماده ۲۹) و بند تعدیل هزینه فیدیک

۶.۲. راهکارهای عملی برای پیمان‌های ایرانی در شرایط تورم افسارگسیخته

الف) در مرحله تنظیم پیمان و پیش از انعقاد قرارداد:

  • درج «شرط تعدیل فوق‌العاده» (Extraordinary Adjustment Clause) در شرایط خصوصی پیمان با تعریف آستانه محرک مشخص (مثلاً عبور تورم ماهانه از درصد معین) که به‌طور خودکار سازوکار بازنگری نرخ را، مستقل از چرخه فصلی معمول، فعال کند.
  • تعیین ضرایب وزنی اختصاصی برای دستمزد، ماشین‌آلات و مصالح کلیدی هر پروژه در شرایط خصوصی پیمان، با الهام از فرمول Pn فیدیک، به‌جای اتکای صرف به شاخص میانگین کشوری موضوع بند «ه» ماده ۲۹.
  • پیش‌بینی دوره تعدیل کوتاه‌تر (ماهانه به‌جای فصلی) در بندهای خصوصی پیمان برای پروژه‌هایی که از ابتدا ریسک تورمی بالایی دارند.

ب) در حین اجرای پیمان:

  • مطالبه و دریافت علی‌الحساب تعدیل بر مبنای شاخص‌های موقت، بدون انتظار برای ابلاغ شاخص قطعی، برای جلوگیری از انجماد نقدینگی پیمانکار در دوره‌های طولانی تأخیر ابلاغ.
  • مستندسازی مستمر و به‌موقع صورت‌وضعیت‌ها، مکاتبات مطالبه تعدیل و شواهد افزایش قیمت نهاده‌ها، به‌عنوان پشتوانه هرگونه ادعای تعدیل فوق‌العاده یا مابه‌التفاوت ارزی.
  • بهره‌گیری هم‌زمان از ظرفیت دستورالعمل‌های جبران آثار نرخ ارز و مسیر تعدیل عادی ماده ۲۹، به‌جای اتکا به یک مسیر واحد، برای به حداکثر رساندن پوشش مالی قابل مطالبه.

ج) در صورت بروز اختلاف و طرح دعوی:

  • تفکیک دقیق ادعای تعدیل (مبتنی بر هاردشیپ) از ادعای فورس ماژور در تنظیم لوایح دفاعیه و مطالباتی، با استناد هم‌زمان به رویه داخلی و رویه بین‌المللی فیدیک، برای پیشگیری از رد ادعا به دلیل خلط این دو نهاد حقوقی.
  • استفاده از منطق «ریسک باقی‌مانده تورم» مندرج در متن بند ۱۳٫۸ فیدیک به‌عنوان چارچوبی برای مذاکره سهم‌گذاری منصفانه ریسک میان کارفرما و پیمانکار، به‌جای نزاع تمام‌یا‌هیچ بر سر یک طرف.
  • ارزیابی فنی-اقتصادی دوره‌ای پروژه برای تشخیص زمان بهینه توسل به تعليق (ماده ۴۹) پیش از رسیدن به مرحله بحرانی که تنها راه باقی‌مانده، خاتمه قطعی پیمان باشد.

نتیجه‌گیری


نظام تعدیل نرخ پیمان در حقوق ایران — مبتنی بر ماده ۲۹ شرایط عمومی پیمان و شاخص‌های فصلی سازمان برنامه و بودجه کشور — برای تورم متعارف و قابل پیش‌بینی طراحی شده و در آن چارچوب کارکرد قابل قبولی دارد. اما در مواجهه با تورم افسارگسیخته، فاصله زمانی ابلاغ شاخص‌ها، سقف‌های ثابت قانونی و ماهیت میانگین و کشوری شاخص‌ها، این سازوکار را به‌شدت ناکافی می‌کند؛ خلائی که تاکنون تنها با بخشنامه‌های فوق‌العاده و موردی پر شده است، نه با اصلاحی ساختاری و پایدار.

برای پیمانکاران، مشاوران و کارفرمایانی که در چنین شرایطی طرف پیمان‌های عمرانی و صنعتی بلندمدت هستند، شناخت دقیق مرز میان تعدیل، هاردشیپ، فورس ماژور و خاتمه پیمان، و مستندسازی حرفه‌ای مطالبات از ابتدای پروژه، تفاوت میان حفظ سودآوری پروژه و تحمیل زیان‌های جبران‌ناپذیر است.

خدمات تخصصی گروه حقوقی دکترکلیم در این حوزه


گروه حقوقی و مدیریت دعاوی ساخت دکترکلیم (drclaim.ir) با تمرکز تخصصی بر مدیریت دعاوی پیمانکاری، سال‌هاست در کنار پیمانکاران، مشاوران و کارفرمایان پروژه‌های عمرانی و صنعتی ایران قرار دارد. تجربه عملی ما در تنظیم لوایح تعدیل، محاسبه دقیق مابه‌التفاوت ارزی و نرخ، و دفاع در برابر هیات‌های حل اختلاف، داوری و مراجع قضایی، این امکان را فراهم می‌کند که مطالبات پروژه شما با استحکام فنی و حقوقی کامل تنظیم و پیگیری شود.

  • محاسبه تخصصی تعدیل آحاد بها و مابه‌التفاوت ارزی بر اساس شاخص‌های رسمی و بخشنامه‌های فوق‌العاده مرتبط.
  • تنظیم و تدوین لوایح دفاعیه و مطالباتی برای طرح در هیات‌های سه‌نفره، داوری و مراجع قضایی.
  • مشاوره در تدوین شرایط خصوصی پیمان با درج بندهای تعدیل فوق‌العاده متناسب با ریسک تورمی پروژه، پیش از انعقاد قرارداد.
  • برگزاری دوره‌های آموزشی تخصصی مدیریت دعاوی ساخت برای مهندسان، مشاوران و مدیران پروژه.

اگر پروژه شما درگیر چالش تعدیل نرخ در شرایط تورمی اخیر است، تیم ما آماده است تا با بررسی مستندات پیمان، مسیر بهینه مطالبه و دفاع را برای شما ترسیم کند. جهت دریافت مشاوره تخصصی یا واگذاری پروژه، از طریق وب‌سایت drclaim.ir با ما در ارتباط باشید.
