۱. مبانی حقوقی فسخ؛ چه زمانی فسخ یکطرفه مشروع است؟
۱.۱ اصل لزوم قراردادها و استثنای فسخ
طبق ماده ۲۱۹ قانون مدنی، عقودی که بر طبق قانون واقع شده باشد، بین متعاملین و قائممقام آنها لازمالاتباع است؛ مگر اینکه به رضای طرفین اقاله، یا به علت قانونی فسخ شود. این یعنی اصل بر «لزوم» قرارداد است و فسخ یکطرفه، استثنایی است که باید مبنای صریح قانونی یا قراردادی داشته باشد؛ در غیر این صورت، خودِ فسخ، مصداق نقض تعهد توسط فاسخ محسوب میشود و مسئولیت جبران خسارت (مواد ۲۲۱ و ۲۲۶ قانون مدنی) را به همراه دارد.
۱.۲ مبنای اختصاصی: ماده ۴۶ نشریه ۴۳۱۱ و «عدم تقارن» حق فسخ
در قراردادهای تابع شرایط عمومی پیمان (نشریه ۴۳۱۱)، حق فسخ بهصراحت و بهصورت انحصاری در اختیار کارفرماست. پیمانکار، برخلاف قراردادهای بینالمللی مانند FIDIC، فاقد حق فسخ یکطرفهی مشابه است و برای پایاندادن به قرارداد در برابر تخلف کارفرما، باید به قواعد عمومی قانون مدنی یا مسیر قضایی/داوری متوسل شود. این عدم تقارن حق فسخ، یکی از مهمترین نقاط آسیبپذیری پیمانکاران ایرانی است.

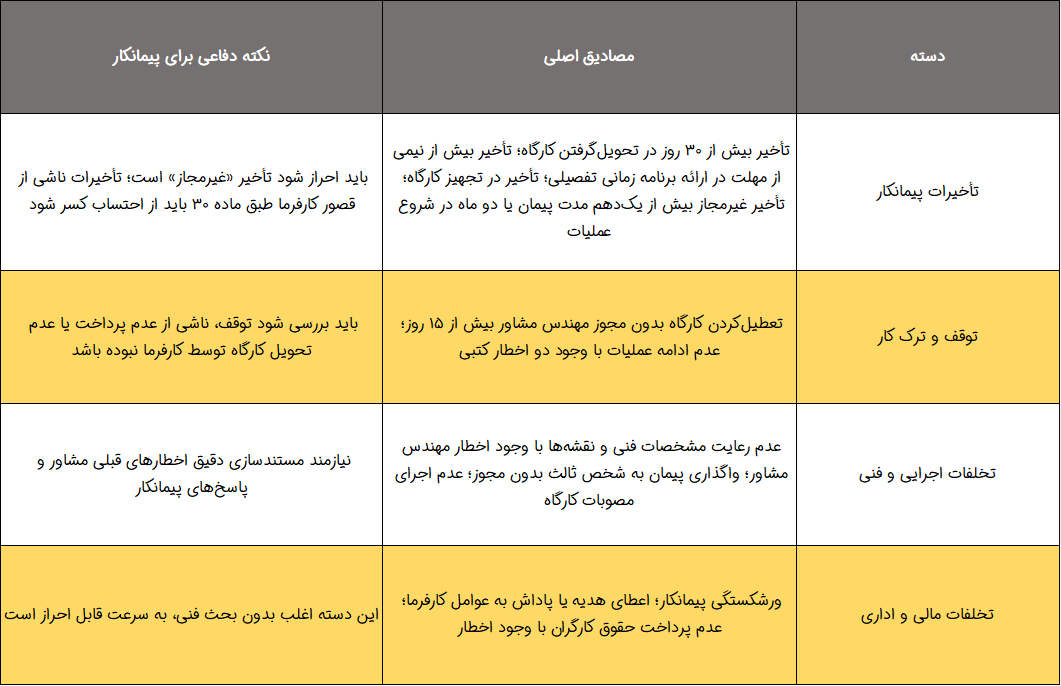

ماده ۴۶، فسخ را منحصر به سیزده مورد مشخص میکند که در چهار دسته کلی قابل طبقهبندی است:
جدول ۱ – طبقهبندی موارد سیزدهگانه فسخ (ماده ۴۶ نشریه ۴۳۱۱)

۱.۳ تشریفات شکلی فسخ – ماده ۴۷: ابلاغ و مهلت دهروزه
صرف وجود یکی از موارد سیزدهگانه ماده ۴۶ برای فسخ کافی نیست. طبق ماده ۴۷، کارفرما مکلف است نظر خود مبنی بر فسخ را همراه با ذکر مصداق و دلایل، به پیمانکار ابلاغ کند و پیمانکار ۱۰ روز از تاریخ ابلاغ فرصت دارد دلایل مخالفت خود را اعلام کند. عدم رعایت این تشریفات -یعنی فسخ بدون ابلاغ مستند، بدون تعیین مصداق دقیق، یا نادیدهگرفتن پاسخ پیمانکار- یک ایراد شکلی جدی است که بهتنهایی میتواند مبنای ابطال فسخ در داوری یا دادگاه باشد.
پس از قطعیشدن فسخ، طبق بند «ب» ماده ۴۷، کارفرما ضمانتنامههای انجام تعهدات و حسن انجام کار را ضبط و کارگاه، تأسیسات، مصالح و تجهیزات را در اختیار میگیرد و ظرف یک هفته از پیمانکار برای صورتبرداری دعوت میکند.
۱.۴ خاتمه پیمان (ماده ۴۸) در برابر فسخ؛ تمایزی که سرنوشت مالی پیمانکار را رقم میزند
نهاد «خاتمه» در ماده ۴۸ نباید با فسخ خلط شود. خاتمه، اقدامی بدون تقصیر پیمانکار است -کارفرما به هر دلیل (صرفه پروژه، کمبود بودجه، تغییر اولویت) تصمیم به پایاندادن پیمان میگیرد- و برخلاف فسخ، پیمانکار مستحق دریافت هزینههای اثباتشدهی خود از جمله هزینههای جمعآوری کارگاه است.

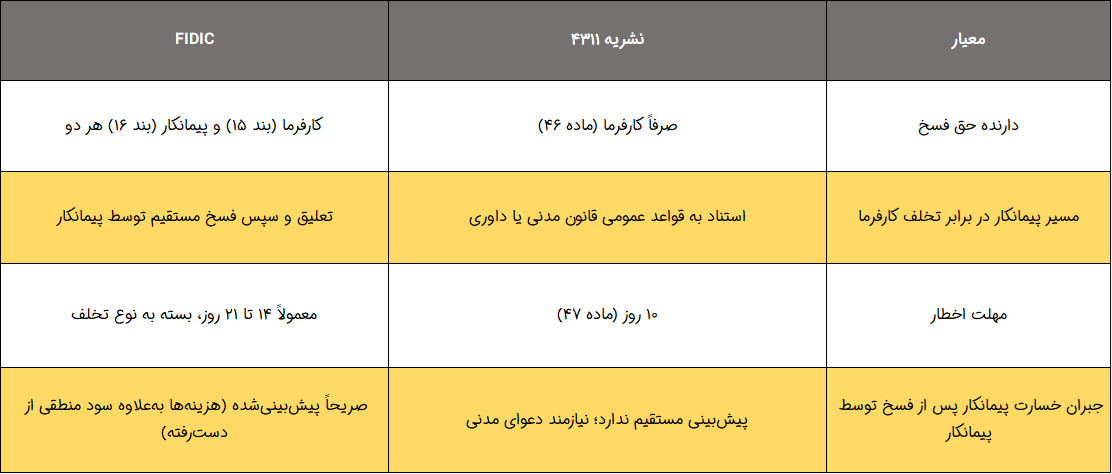

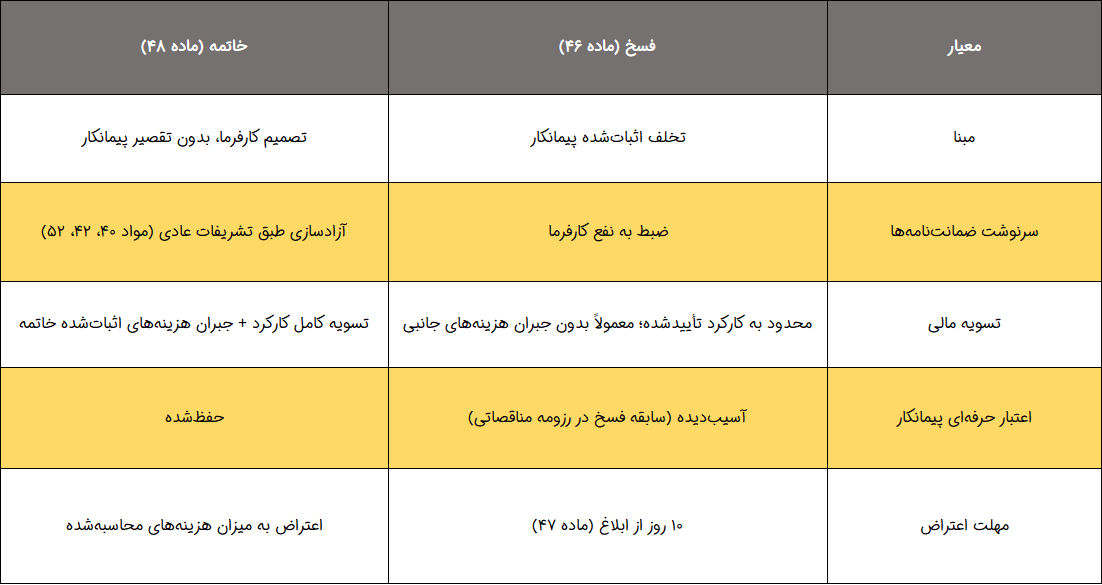

جدول ۲ – مقایسه فسخ (ماده ۴۶) و خاتمه (ماده ۴۸)

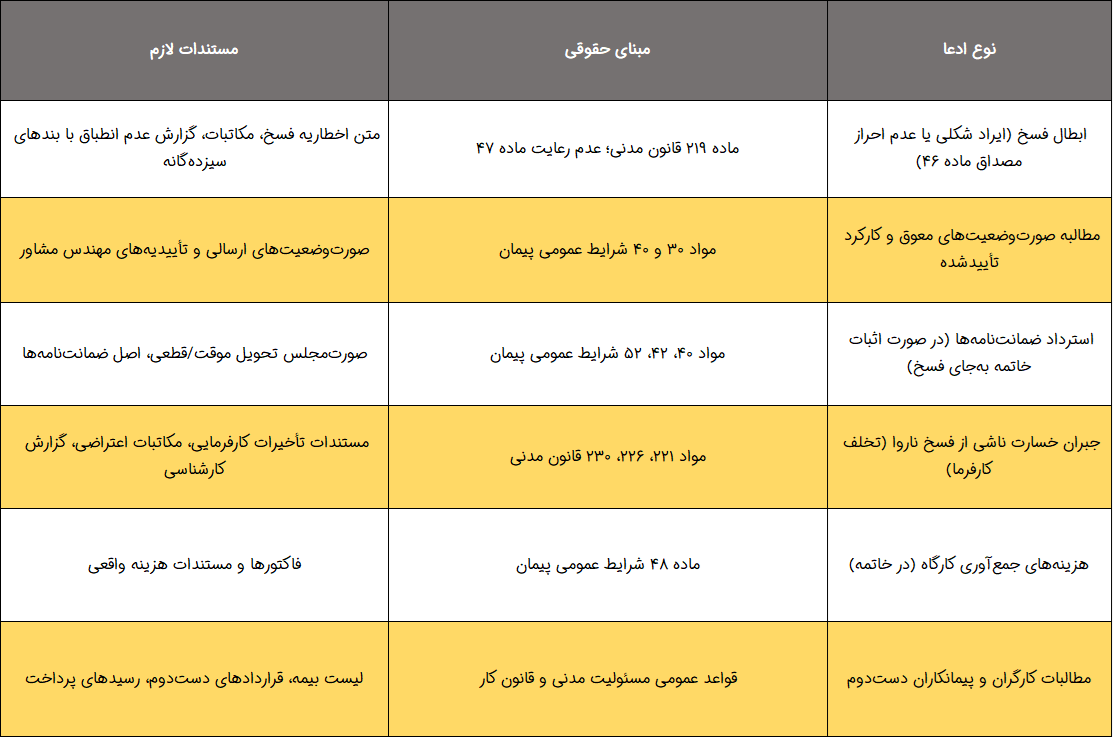

نکته کلیدی برای پیمانکار: هرگاه کارفرما تحت عنوان «فسخ» اقدام کند اما مصداق واقعی از سیزده بند ماده ۴۶ احراز نشود، پیمانکار میتواند در دفاعیه یا داوری، اعمال ماده ۴۸ (خاتمه) را بهجای ماده ۴۶ درخواست کند تا استحقاق مالی خود حفظ شود.
۱.۵ تعلیق (ماده ۴۹)؛ بدیل موقت فسخ
پیش از توسل به فسخ، شرایط عمومی پیمان سازوکار تعلیق را نیز پیشبینی کرده که به کارفرما اجازه میدهد بدون پایاندادن قطعی به قرارداد، اجرای عملیات را موقتاً متوقف کند. توصیه فنی-حقوقی این مجموعه به پیمانکاران این است که در پاسخ به هرگونه اخطار فسخ، امکان اعمال تعلیق بهجای فسخ را نیز بهصراحت به کارفرما و مشاور یادآوری کنند؛ چرا که تعلیق، بار مالی و آسیب اعتباری کمتری برای هر دو طرف دارد.
۱.۶ وضعیت خاص قراردادهای EPC؛ شرایط تنگنا بهجای فسخ
در قراردادهای طرح و ساخت صنعتی (EPC)، بخشنامه ۱۴۰۳/۳۷۰۳۰۹ سازمان برنامه و بودجه کشور، چارچوب مستقلی تحت عنوان «شرایط تنگنا» (Hardship Conditions) ایجاد کرده که -برخلاف تصور رایج- با فورس ماژور (مواد ۲۲۷ و ۲۲۹ قانون مدنی) یکسان نیست. شرایط تنگنا به شرایطی گفته میشود که اجرای تعهدات را بهشدت دشوار (نه غیرممکن) کرده است، مانند نوسانات شدید ارزی یا تحریم. در چنین شرایطی، پیش از رسیدن به فسخ، پیمانکار میتواند اعمال این چارچوب را بهعنوان راهکار حفظ قرارداد و تعدیل شرایط، به کارفرما پیشنهاد دهد.
