خسارت تاخیر پیمانکار چگونه محاسبه می‌شود؟


راهنمای جامع حقوقی و فنی برای کارفرمایان و پیمانکاران

مقدمه


تاخیر، رایج‌ترین و پرهزینه‌ترین منشأ اختلاف در قراردادهای پیمانکاری ایران است. تجربه میدانی نشان می‌دهد در اکثریت قریب به اتفاق پروژه‌های عمرانی و صنعتی کشور، مدت اجرا از مدت اولیه پیمان فراتر می‌رود؛ اما نکته‌ای که هم کارفرمایان و هم پیمانکاران را غافلگیر می‌کند این است که محاسبه خسارت تاخیر، یک عدد ساده یا سلیقه‌ای نیست بلکه تابع فرمول‌ها، سقف‌ها و شرایط دقیق حقوقی است که کوچک‌ترین خطا در تشخیص آن‌ها می‌تواند مبلغی معادل چند برابر یا چند دهم مبلغ واقعی خسارت را رقم بزند. در این مقاله، مبانی حقوقی، فرمول‌های رسمی، رویکردهای بین‌المللی و راهکار عملیاتی دکتر کلیم برای محاسبه دقیق خسارت تاخیر پیمانکار تشریح می‌شود.

1. تشریح موضوع؛ مبانی و پرتکرارترین چالش‌ها


۱.۱ تفکیک بنیادین: جریمه تاخیر قراردادی در برابر خسارت واقعی

نخستین اشتباه رایج در پرونده‌های تاخیر، خلط میان دو نهاد متفاوت حقوقی است:

  • وجه التزام قراردادی (جریمه تاخیر): مبلغی که طرفین از پیش، در متن قرارداد، برای هر روز یا هر واحد زمانیِ تاخیر تعیین می‌کنند. طبق ماده ۲۳۰ قانون مدنی، هرگاه ضمن معامله شرط شده باشد که در صورت تخلف، متخلف مبلغی به‌عنوان خسارت بپردازد، دادگاه یا داور نمی‌تواند طرف را به بیش یا کمتر از آنچه ملزم شده محکوم کند. این یعنی وجه التزام، حتی اگر از ضرر واقعی بیشتر یا کمتر باشد، در حقوق ایران معتبر و لازم‌الاجراست؛ برخلاف بسیاری نظام‌های کامن‌لا که «جریمه نامتناسب» را باطل می‌شمارند.
  • خسارت تاخیر تادیه: ناظر بر تاخیر در پرداخت دین پولی است (موضوع ماده ۵۲۲ قانون آیین دادرسی مدنی) و اساساً موضوع دیگری از خسارت تاخیر اجرای تعهدات پیمانکاری است. این دو نباید در لوایح و دفاعیات با یکدیگر اشتباه گرفته شوند.

مبنای عام مسئولیت جبران خسارت ناشی از تاخیر در انجام تعهد، در مواد ۲۲۱، ۲۲۶، ۲۲۷ و ۲۲۹ قانون مدنی آمده است: متعهد در صورت تخلف از انجام به‌موقع تعهد، مسئول جبران خسارت طرف مقابل است مگر آنکه ثابت کند عدم انجام تعهد ناشی از علتی خارج از اراده و کنترل او (مانند قوه قهریه) بوده است. این اصل، پایه تفکیک میان «تاخیر مجاز» و «تاخیر غیرمجاز» در قراردادهای ساخت است.

۱.۲ تاخیر مجاز و غیرمجاز؛ سنگ‌بنای هر محاسبه

هیچ محاسبه خسارتی بدون تعیین دقیق «مسئول تاخیر» معنا ندارد. عملاً پیش از ورود به فرمول‌های عددی، باید مشخص شود کدام بخش از تاخیر رخ‌داده، مجاز (ناشی از تقصیر کارفرما، حوادث قهری، دستور تغییر کار و مواردی از این دست) و کدام بخش غیرمجاز (ناشی از قصور پیمانکار) بوده است. تنها بخش غیرمجاز، مبنای مطالبه خسارت قرار می‌گیرد.

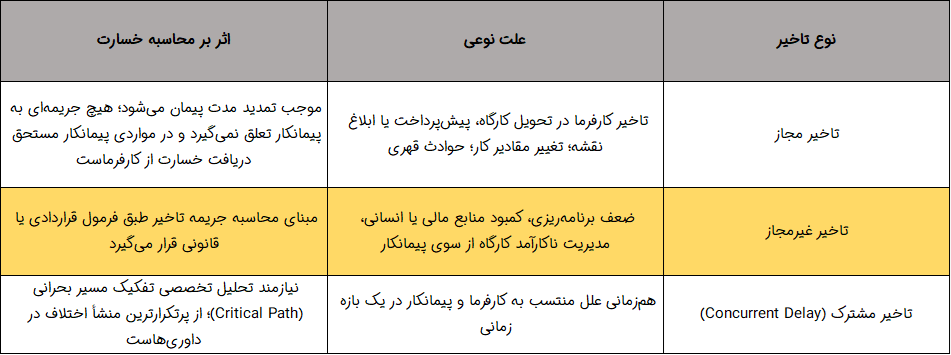

جدول ۱ — انواع تاخیر و اثر آن بر استحقاق خسارت

2. راهکارهای موجود برای محاسبه خسارت تاخیر


۲.۱ راهکار داخلی رایج: ماده ۵۰ شرایط عمومی پیمان (نشریه ۴۳۱۱)

در قراردادهای پیمانکاری دولتی و عمرانی که تابع شرایط عمومی پیمان، نشریه ۴۳۱۱ سازمان برنامه و بودجه هستند، مرجع اصلی محاسبه خسارت تاخیر، بند «ب» ماده ۵۰ است. طبق این ماده، مبنای محاسبه «مبلغ باقیمانده کار» است، یعنی مبلغ پیمان منهای مبلغ صورت‌وضعیت کارهای انجام‌شده تا پایان مدت مجاز پیمان (مدت اولیه به‌علاوه تمدیدهای مجاز).

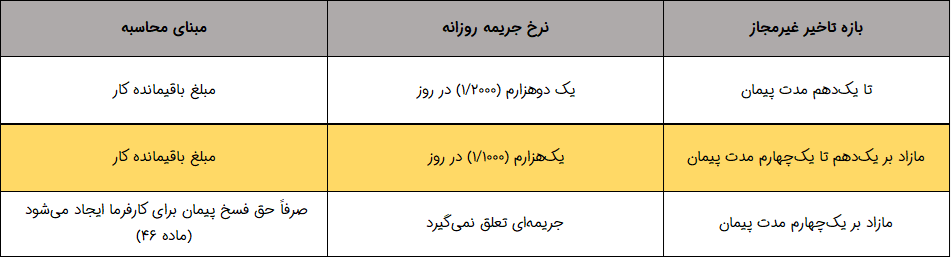

جدول ۲ — فرمول پلکانی جریمه تاخیر غیرمجاز طبق ماده ۵۰ (بند ب)

اگر در اسناد و مدارک پیمان، میزان خسارت بیش از این ارقام پیش‌بینی شده باشد، طبق همان توافق عمل می‌شود (بند ۶ ماده ۵۰). همچنین اگر پیمان به استناد ماده ۴۶ فسخ یا ماده ۴۸ خاتمه یابد، مبنای محاسبه، مبلغ کارهایی است که طبق برنامه زمانی تفصیلی تا تاریخ فسخ یا خاتمه باید انجام می‌شد، منهای مبلغ کار انجام‌شده واقعی.

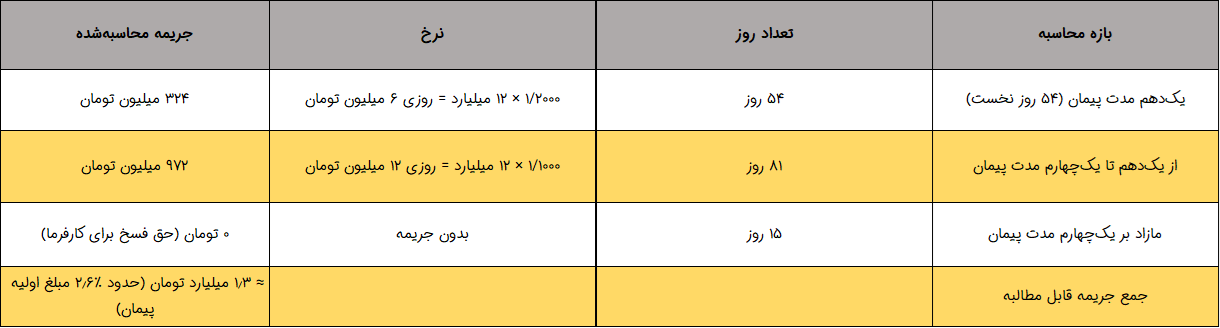

مثال کاربردی محاسبه (بر مبنای فرمول رسمی ماده ۵۰):

فرض کنید مدت اولیه پیمانی ۱۸ ماه و مبلغ اولیه آن ۵۰ میلیارد تومان است. کارفرما ۲ ماه تاخیر مجاز (ناشی از تاخیر در پرداخت پیش‌پرداخت) را تایید کرده، بنابراین مدت مجاز پیمان به ۲۰ ماه می‌رسد. کار در ماه ۲۵ خاتمه یافته، یعنی ۵ ماه (۱۵۰ روز) تاخیر غیرمجاز. مبلغ باقیمانده کار در پایان مدت مجاز، ۱۲ میلیارد تومان بوده است.

این مثال نشان می‌دهد چرا محاسبه دستی و غیرکارشناسی این فرمول پلکانی، در عمل بسیار مستعد خطا و کمتر یا بیشتر برآورد شدن مبلغ جریمه است.

2.2 قراردادهای غیردولتی، سرجمع و EPC صنعتی: وجه التزام آزاد

در قراردادهای خارج از شمول نشریه ۴۳۱۱ (قراردادهای خصوصی، سرجمع، Turn-Key و EPC صنعتی نفت، گاز و پتروشیمی)، طرفین آزادند نرخ و سقف جریمه تاخیر را مستقیماً در قرارداد تعیین کنند و اصل حاکمیت اراده و ماده ۲۳۰ قانون مدنی، اعتبار این توافق را تضمین می‌کند. در رویه بازار ایران، نرخ‌های رایج معمولاً بین یک تا سه در هزار مبلغ قرارداد به ازای هر روز تاخیر و سقف کل جریمه معمولاً بین ۵ تا ۱۵ درصد مبلغ اولیه قرارداد تعیین می‌شود؛ هرچند در برخی قراردادهای بین‌المللی نرخ‌های نامتناسب و غیرکارشناسی نیز دیده شده که در عمل، بار سنگین و غیرقابل پیش‌بینی بر پیمانکار تحمیل می‌کند.

۲.۳ راهکار بین‌المللی: بند ۸.۷ فیدیک (FIDIC — Delay Damages)

در اسناد استاندارد فیدیک (نسخه‌های Red Book و Yellow Book)، خسارت تاخیر تحت عنوان Delay Damages در بند ۸.۷ تنظیم شده و برخلاف نشریه ۴۳۱۱، بر مبنای نرخ ثابت روزانه از کل مبلغ قرارداد (نه مبلغ باقیمانده کار) محاسبه می‌شود. این نرخ و سقف آن باید از پیش در ضمیمه پیشنهاد یا شرایط خصوصی درج شود.

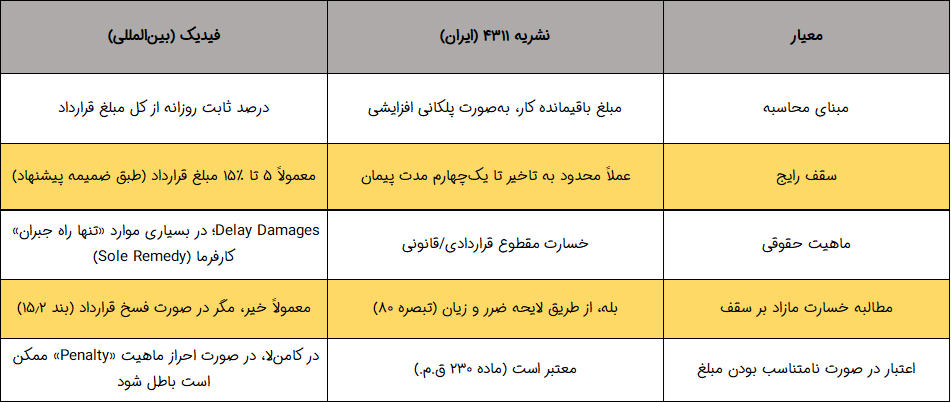

جدول ۳ — مقایسه رویکرد ایران (نشریه ۴۳۱۱) و فیدیک در محاسبه خسارت تاخیر

۲.۴ مکمل ضروری: لایحه ضرر و زیان (تبصره ۸۰) برای خسارات مازاد بر سقف

از آنجا که سقف جریمه تاخیر طبق ماده ۵۰ عملاً پس از یک‌چهارم مدت پیمان قطع می‌شود، در پروژه‌هایی که تاخیر طولانی، افزایش هزینه بالاسری کارفرما یا محرومیت از منافع پیش‌بینی‌شده پروژه را در پی داشته، کارفرما می‌تواند از مسیر مستقل لایحه ضرر و زیان مبتنی بر تبصره ۸۰ قانون بودجه سال ۱۳۵۶ (با ارجاع به شورای عالی فنی) یا از طریق طرح دعوا و اثبات ورود خسارت اضافی در مرجع رسیدگی، خسارات واقعی مازاد بر سقف قراردادی را مطالبه کند. البته اثبات این خسارت مستلزم مستندسازی دقیق و کارشناسی است و صرف تاخیر، خسارت مازاد را به‌خودی‌خود ثابت نمی‌کند.

۲.۵ راهکار پیشنهادی بهینه دکتر کلیم

تجربه دکتر کلیم در پرونده‌های مرتبط با تاخیر نشان می‌دهد محاسبه صرفاً عددی و فرمولی، بدون طی سه گام زیر، در مرجع رسیدگی یا داوری با چالش جدی مواجه می‌شود:

۱. تحلیل علمی و مستند تفکیک تاخیر مجاز از غیرمجاز: پیش از هرگونه محاسبه، باید با روش‌های شناخته‌شده تحلیل تاخیر (پروتکل SCL، دستورالعمل AACEI RP 29R-03 و روش Measured Mile، منطبق‌شده با پنج روش اختصاصی شرکت) مسیر بحرانی پروژه بازسازی و مسئولیت هر بخش از تاخیر به‌طور مجزا و مستند تعیین شود. بدون این گام، هر عدد نهایی در برابر اعتراض طرف مقابل آسیب‌پذیر است.

۲. طراحی یا بازخوانی صحیح بند وجه التزام پیش از انعقاد قرارداد: در قراردادهای خارج از شمول نشریه ۴۳۱۱، تعیین نرخ و سقف متناسب (نه صرفاً رونویسی از قراردادهای مشابه) از بروز اختلافات پرهزینه در آینده پیشگیری می‌کند.

۳. تلفیق جریمه قراردادی با لایحه ضرر و زیان مکمل: در مواردی که خسارت واقعی کارفرما یا پیمانکار بیش از سقف تعیین‌شده در فرمول‌های رسمی است، تهیه هم‌زمان لایحه تاخیرات و لایحه ضرر و زیان، امکان جبران کامل‌تر خسارت را در چارچوب قانونی فراهم می‌کند.



3.خدمات و تجربه دکتر کلیم در محاسبه و دفاع از خسارت تاخیر


پیمان ساخت شریف (دکتر کلیم) تنها مجموعه ایرانی است که سه حوزه تخصصی مهندسی ساخت، حقوق قراردادی و مدیریت سیستماتیک ادعا را به‌طور یک‌پارچه در قالب یک تیم ارائه می‌دهد؛ ترکیبی که در پرونده‌های خسارت تاخیر — جایی که هم اثبات فنی مسیر بحرانی و هم استدلال حقوقی دقیق لازم است — تعیین‌کننده نتیجه پرونده است.

خدمات مرتبط با محاسبه و مطالبه/دفاع خسارت تاخیر:

  • تهیه و تنظیم لایحه تاخیرات با استناد به روش‌های بین‌المللی تحلیل تاخیر (SCL، AACEI، Measured Mile) و روش‌های اختصاصی شرکت
  • تهیه لایحه ضرر و زیان برای خسارات مازاد بر سقف قراردادی، مستند به تبصره ۸۰
  • محاسبه دقیق جریمه تاخیر طبق ماده ۵۰ شرایط عمومی پیمان یا بند وجه التزام قراردادهای خصوصی و EPC
  • دفاع از کارفرما یا پیمانکار در برابر ادعای طرف مقابل درباره میزان یا استحقاق جریمه تاخیر
  • راه‌اندازی دفتر مدیریت ادعا (CMO) درون‌سازمانی برای پیشگیری سیستماتیک از بروز و تراکم تاخیرات
  • استفاده از نرم‌افزارهای اختصاصی دانام (مشاور هوش مصنوعی حقوق ساخت) و دوات (مدیریت قرارداد) برای مستندسازی و پایش مستمر تاخیرات در طول اجرای پروژه
  • داوری و نمایندگی حقوقی در مراجع حل اختلاف تخصصی، از جمله دیوان داوری اتاق بازرگانی ایران



این خدمات بر پشتوانه بیش از ۱۸۲ پروژه اجراشده، به ارزش مجموع بیش از ۱۱۲ همت تومان، و پرونده‌های دعاوی با بیش از ۲۸ همت تومان رأی یا توافق به نفع طرف‌های مشاوره شرکت، ارائه می‌شود. اگر پروژه شما درگیر تاخیری است که محاسبه دقیق خسارت آن محل تردید یا اختلاف است، تیم دکتر کلیم آماده ارزیابی اولیه رایگان ۳۰ دقیقه‌ای پرونده شماست.



۴. پرسش‌های متداول

ادواست خسارت تأخیراز پیمانکار

در چارچوب فرمول ماده ۵۰، خیر؛ سقف جریمه پس از یک‌چهارم مدت پیمان قطع می‌شود و فقط حق فسخ ایجاد می‌گردد. اما اگر خسارت واقعی کارفرما بیش از این رقم باشد و در اسناد پیمان، رقم دیگری پیش‌بینی نشده باشد، مسیر مطالبه خسارت مازاد از طریق اثبات در مرجع صالح یا داوری، با ارائه مستندات مالی دقیق، همچنان قابل بررسی است.

جریمه تاخیر مربوط به تاخیر در انجام تعهدات و از پیش در قرارداد تعیین می‌شود؛ خسارت تاخیر تادیه صرفاً ناظر بر تاخیر در پرداخت دیون پولی است و مبنای محاسبه متفاوتی دارد.

در نبود وجه التزام قراردادی، کارفرما باید از طریق طرح دعوا یا داوری، ورود خسارت واقعی، رابطه سببیت آن با تاخیر پیمانکار و میزان دقیق آن را با کمک کارشناس رسمی دادگستری اثبات کند؛ فرآیندی به‌مراتب پرهزینه‌تر و زمان‌برتر از استناد به بند قراردادی از پیش تعیین‌شده.

طبق ماده ۲۳۰ قانون مدنی، اصل بر التزام طرفین به رقم توافق‌شده است و مرجع رسیدگی نمی‌تواند به بیش یا کمتر از آن حکم دهد، مگر در شرایط استثنایی که بطلان یا صوری بودن شرط اثبات شود.

از طریق مقایسه برنامه زمانی تفصیلی مصوب با روند واقعی اجرا، صورت‌جلسات کارگاهی، مکاتبات رسمی طرفین و تحلیل مسیر بحرانی توسط کارشناس یا مشاور متخصص تحلیل تاخیر؛ تعیین نهایی آن نیز طبق ماده ۵۰ بر عهده مهندس مشاور و تصویب کارفرماست، اما در صورت اعتراض پیمانکار، موضوع قابل ارجاع به داوری یا دادرسی است.

معمولاً خیر. این قراردادها اغلب بر مبنای شرایط اختصاصی یا اقتباسی از فیدیک تنظیم می‌شوند و نرخ و سقف جریمه تاخیر باید مستقیماً از متن قرارداد و ضمائم آن استخراج شود، نه فرمول‌های نشریه ۴۳۱۱.

کارشناس رسمی، تحلیل فنی مسیر بحرانی، تفکیک تاخیر مجاز از غیرمجاز و صحت اعداد محاسبه‌شده طبق فرمول قراردادی یا قانونی را برای مرجع رسیدگی یا داوری تایید یا رد می‌کند؛ نظر کارشناسی مستند و دقیق، معمولاً عامل تعیین‌کننده در نتیجه نهایی پرونده است.

۵. مراجع


۱. شرایط عمومی پیمان، نشریه ۴۳۱۱ سازمان برنامه و بودجه کشور (مواد ۲۸، ۳۰، ۴۶ تا ۵۰)

۲. قانون مدنی جمهوری اسلامی ایران، مواد ۲۲۱، ۲۲۶، ۲۲۷، ۲۲۹ و ۲۳۰

۳. بخشنامه شماره ۵۰۹۰/۵۴/۱۱۰۸۲ مورخ ۲/۹/۱۳۶۰ سازمان برنامه و بودجه

۴. تبصره ۸۰ قانون بودجه سال ۱۳۵۶ کل کشور (اصلاحی ۱۳۵۸) و آیین‌نامه اجرایی شورای عالی فنی

۵. FIDIC Conditions of Contract (Red Book / Yellow Book), Sub-Clause 8.7 — Delay Damages

۶. قانون آیین دادرسی دادگاه‌های عمومی و انقلاب در امور مدنی، ماده ۵۲۲

نویسنده

               مهندس رضا امانی

پرونده شما چقدر مطالبه قابل دفاع دارد؟

هر پرونده، مبنای قراردادی و مهلت‌های خودش را دارد. در «چکاپ ادعا» با بررسی مدارک همان پرونده، سه چیز روشن می‌شود:

  • ادعای شما بر چه مبنای قراردادی قابل طرح است
  • کدام مهلت‌ها و مستندات هم‌اکنون در معرض خطر است
  • اقدام بعدی، به ترتیب اولویت
ریسک این تصمیم با ماست

اگر در گزارش چکاپ، مطالبات قابل استناد پرونده شما دست‌کم ده برابر مبلغ پرداختی برآورد نشود، تمام هزینه بازگردانده می‌شود.

این تضمین ناظر بر برآورد مطالبات در گزارش است. نتیجه رای مرجع رسیدگی را هیچ‌کس تضمین نمی‌کند.

چکاپ ادعا

بررسی تخصصی پرونده شما، با فرآیند و خروجی مشخص.

رزرو از ۱ میلیون تومان مبلغ رزرو در صورت ادامه، از هزینه چکاپ کسر می‌شود.
مشاهده و رزرو چکاپ ادعا

پرونده‌تان فوری است؟ مستقیم به کارشناس ارشد وصل شوید.

021-28426520 021-66022528
بررسی توسط تیم کارشناسان مدیریت ادعا و مشاور حقوقی تعهد محرمانگی کامل اسناد و اطلاعات پرونده، از سوی شرکت
دسته‌ها: پایگاه دانش

دیدگاهتان را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *

این فیلد را پر کنید
این فیلد را پر کنید
لطفاً یک نشانی ایمیل معتبر بنویسید.
برای ادامه، شما باید با قوانین موافقت کنید

مقالات مرتبط

چک‌لیست مستندسازی ادعا؛ 50 سند ضروری که سرنوشت هر لایحه تاخیرات و دعوای ساخت را تعیین می‌کند

پایگاه دانش
راهنمای تخصصی مدیریت دعاوی ساخت | دکتر کلیم چک‌لیست مستندسازی ادعا؛ ۵۰ سند ضروری که سرنوشت هر لایحه تاخیرات و دعوای ساخت را تعیین می‌کند پیمان ساخت شریف (Dr Claim)…
بیش تر بخوانید

چک‌لیست مستندسازی ادعا؛ 50 سند ضروری که سرنوشت هر لایحه تاخیرات و دعوای ساخت را تعیین می‌کند

پایگاه دانش
راهنمای تخصصی مدیریت دعاوی ساخت | دکتر کلیم چک‌لیست مستندسازی ادعا؛ ۵۰ سند ضروری که سرنوشت هر لایحه تاخیرات و دعوای ساخت را تعیین می‌کند پیمان ساخت شریف (Dr Claim)…
بیش تر بخوانید

خاتمه پیمان به ابتکار پیمانکار: مسیرهای قانونی، نمونه متن ابلاغ و فهرست کامل مطالبات

پایگاه دانش
خاتمه پیمان به ابتکار پیمانکار: مسیرهای قانونی، نمونه متن ابلاغ و فهرست کامل مطالبات پرسشی که هر ساله در پرونده‌های دکترکلیم بارها تکرار می‌شود این است: «کار زیر پای ما…
بیش تر بخوانید

بیمه مسئولیت مدنی در پروژه‌های ساخت: وقتی بیمه‌نامه به‌جای سپر حقوقی، فاجعه دوم می‌شود

پایگاه دانش
بیمه مسئولیت مدنی در پروژه‌های ساخت: وقتی بیمه‌نامه به‌جای سپر حقوقی، فاجعه دوم می‌شود هر پروژه ساختمانی و عمرانی، به‌طور هم‌زمان چند نوع مسئولیت مدنی برای کارفرما و پیمانکار ایجاد…
بیش تر بخوانید

تمدید مدت پیمان در پروژه‌های ساخت: راهنمای جامع تحلیل تاخیرات و برآورد دقیق خسارت

پایگاه دانش
تمدید مدت پیمان در پروژه‌های ساخت: راهنمای جامع تحلیل تاخیرات و برآورد دقیق خسارت در اغلب پرونده‌های دکترکلیم، نقطه شکست پرونده تمدید مدت، نه در وجود یا عدم وجود تاخیر،…
