دعاوی ساخت در سایه جنگ

تحلیل حقوقی، زمانی و مالی دعاوی ساخت ناشی از شرایط جنگی در پروژه‌های عمرانی و صنعتی ایران

مقدمه


طی حدود یک سال گذشته، صنعت ساخت‌وساز ایران دو دوره‌ی درگیری نظامی را تجربه کرده است: «جنگ ۱۲‌روزه» میان ایران و اسرائیل (۲۳ خرداد تا ۳ تیر ۱۴۰۴) و «جنگ رمضان» یا «جنگ تحمیلی سوم» (۹ اسفند ۱۴۰۴ تا برقراری آتش‌بس در ۱۹ فروردین ۱۴۰۵). صرف‌نظر از ابعاد سیاسی و امنیتی این رویدادها که موضوع این نوشتار نیست، آنچه برای جامعه‌ی مهندسی و پیمانکاری کشور اهمیت مستقیم دارد، اثری است که این دو دوره بر هزاران پیمان جاری عمرانی، صنعتی و زیربنایی گذاشته‌اند: توقف اجباری کارگاه‌ها در اوج فصل کاری، گسیختگی زنجیره‌ی تأمین مصالح و تجهیزات، جهش شدید نرخ ارز و بهای مصالح، کاهش بهره‌وری نیروی انسانی، و افت نقدینگی شرکت‌های پیمانکاری.

این شرایط، هرچند خارج از اراده‌ی کارفرما و پیمانکار رخ داده، به‌خودی‌خود به معنای فقدان مسئولیت هیچ‌یک از طرفین نیست. پرسش مرکزی این است: در نبود توافقی صریح برای «شرایط جنگی» در بسیاری از پیمان‌های امضاشده پیش از این رویدادها، کدام هزینه‌ها و تأخیرها بر عهده‌ی کدام طرف است؟ چه کسی حق دارد چه چیزی را از چه کسی مطالبه کند؟ و این مطالبات با چه مستنداتی و به چه روشی باید اثبات شود؟

این مقاله با نگاه یک تیم مشاوره‌ی دعاوی و مدیریت قرارداد ساخت، تلاش می‌کند پاسخی جامع، مستند و کاربردی به این پرسش‌ها ارائه دهد؛ نه صرفاً از منظر آکادمیک، بلکه با تمرکز بر آنچه در جلسات کارگروه فنی، در مکاتبات دعاوی، و در نهایت در مراجع حل اختلاف واقعاً کاربرد دارد. تحلیل حاضر بر پایه‌ی قانون مدنی، نشریه‌ی ۴۳۱۱ (شرایط عمومی پیمان)، شرایط عمومی قراردادهای طرح و ساخت (EPC) و بخشنامه‌ی ۱۴۰۳/۳۷۰۳۰۹، چارچوب «شرایط تنگنا»، و آخرین بخشنامه‌ها و دستورالعمل‌های صادرشده در جریان این دو رویداد تدوین شده است. دعاوی ساخت در جنگ

1. بستر رویداد: دو جنگ و صنعت ساخت‌وساز ایران


«جنگ ۱۲‌روزه» از ۲۳ خرداد تا ۳ تیر ۱۴۰۴ به طول انجامید و با آتش‌بس میان ایران و اسرائیل پایان یافت. کمتر از یک سال بعد، از ۹ اسفند ۱۴۰۴ دور تازه‌ای از درگیری آغاز شد که در ادبیات رسانه‌ای به «جنگ رمضان» شهرت یافت و پس از حدود چهل روز، در بامداد ۱۹ فروردین ۱۴۰۵ با آتش‌بس موقت متوقف شد. هر دو رویداد، به‌ویژه دوره‌ی دوم که مقارن با ایام اوج کاری پایان سال و آغاز سال نو بود، آثار مستقیم و غیرمستقیم گسترده‌ای بر پروژه‌های در دست اجرا گذاشت:

  • آثار مستقیم: توقف کامل عملیات در کارگاه‌های واقع در مناطق هدف یا نزدیک به آن‌ها، آسیب فیزیکی به کارگاه، کارخانه یا تأسیسات تولیدی، و اختلال در تردد و تأمین ایمنی نیروی کار.
  • آثار غیرمستقیم: افزایش شدید نرخ ارز، گسیختگی زنجیره‌ی تأمین مصالح و تجهیزات (به‌ویژه اقلام وارداتی)، افت شدید نقدینگی شرکت‌های پیمانکاری به دلیل توقف بررسی و پرداخت صورت‌وضعیت از سوی دستگاه‌های اجرایی، و کاهش بهره‌وری نیروی انسانی به دلیل نگرانی‌های امنیتی و جابه‌جایی جمعیتی.

واکنش نهادی به این شرایط، ناهمگون و پراکنده بوده است. شرکت توانیر (وزارت نیرو) در ابلاغیه‌ای با عنوان «مدیریت آثار و پیامدهای ناشی از جنگ» به شرکت‌های زیرمجموعه‌ی صنعت برق دستور داد تا تأخیرات ایجادشده در بازه‌ی ۱۹ اسفند ۱۴۰۴ تا ۳۱ فروردین ۱۴۰۵ را «تأخیرات مجاز» تلقی کنند و در مواردی که حوادث جنگی—مانند اصابت مستقیم پرتابه به کارخانه یا کارگاه تولیدی—به‌عنوان حوادث قهریه محرز شود، امکان تعلیق یا خاتمه‌ی قرارداد یا کاهش بیش از ۲۵ درصدی مبلغ آن را فراهم کرد. در همان زمان، سازمان برنامه و بودجه‌ی کشور طی بخشنامه‌ی شماره‌ی ۵۱۵۲۴۰ (مورخ ۲۹ آذر ۱۴۰۴) شاخص‌های قطعی تعدیل آحاد بها برای سه‌ماهه‌ی اول و دوم ۱۴۰۴ را ابلاغ کرد؛ سازوکاری که مسیر رسمی جبران افزایش بهای مصالح و دستمزد را فراهم می‌کند، هرچند مستقل از موضوع فورس ماژور است.

در مقابل، برای عموم پروژه‌های عمرانی خارج از صنعت برق، تا زمان تدوین این مقاله بخشنامه‌ی فراگیر و یکسانی از سوی سازمان برنامه و بودجه درباره‌ی نحوه‌ی محاسبه‌ی جبران خسارت دوران جنگ ابلاغ نشده است. تشکل‌های پیمانکاری در گزارش‌ها و مکاتبات خود (اردیبهشت و خرداد ۱۴۰۵) خواستار تمدید بدون قید و شرط تأخیرات از تاریخ ۹ اسفند ۱۴۰۴ به مدت حداقل سه ماه، جبران بخشی از هزینه‌های بالاسری و تجهیز کارگاه بر مبنای فرمولی مشخص، صدور بخشنامه‌ی موقت برای ساماندهی فرآیند ضبط تضامین در فسخ پیمان‌های دوران جنگ، و رفع نقص پوشش بیمه‌ای پروژه‌ها با افزودن کلوز جنگ شده‌اند. این وضعیت، یعنی وجود یک الگوی عملیاتی مشخص در یک بخش (برق) و نبود آن در سایر بخش‌ها، خود یکی از مهم‌ترین فرصت‌ها و در عین حال چالش‌های مذاکراتی پیش‌روی پیمانکاران و کارفرمایان پروژه‌های غیر برق است: می‌توان از الگوی توانیر به‌عنوان یک رویه‌ی قابل استناد (نه الزام‌آور) در مذاکره بهره برد.دعاوی ساخت در جنگ

۲. چارچوب حقوقی و قراردادی حاکم


۲.۱ قانون مدنی: مبنای عام فورس ماژور

ماده‌ی ۲۲۷ قانون مدنی، متعهدی را که عدم انجام تعهد او ناشی از «علت خارجی» غیرقابل انتساب به او باشد، از مسئولیت جبران خسارت مبرا می‌داند؛ و ماده‌ی ۲۲۹ همین اصل را برای حوادثی که «دفع آن‌ها خارج از حیطه‌ی اقتدار متعهد» است تکرار می‌کند. این دو ماده مبنای عام «قوه‌ی قاهره» یا فورس ماژور در حقوق ایران‌اند و در فقدان تصریح قراردادی، به‌عنوان قاعده‌ی مکمل عمل می‌کنند. با این حال، در عمل، پیمان‌های عمرانی و صنعتی ایران معمولاً دارای مواد اختصاصی و دقیق‌تری برای حوادث قهری هستند که در سلسله‌مراتب تفسیر قرارداد، پیش از رجوع به قانون مدنی باید بررسی شوند: شرایط خصوصی پیمان، سپس شرایط عمومی، و در نهایت قانون مدنی به‌عنوان منبع تکمیلی.

۲.۲ نشریه‌ی ۴۳۱۱: شرایط عمومی پیمان‌های سه‌عاملی

نشریه‌ی ۴۳۱۱ سازمان برنامه و بودجه، سند مرجع اغلب پیمان‌های عمرانی دولتی ایران (روش طراحی–مناقصه–ساخت) است. فصل پنجم این نشریه، با عنوان «حوادث قهری، فسخ، ختم، تعلیق، خسارت تأخیر و حل اختلاف»، مواد ۴۳ تا ۵۴ را در بر می‌گیرد. ماده‌ی ۴۳ به‌صراحت جنگ—اعم از اعلام‌شده یا نشده—را در کنار انقلاب، اعتصاب عمومی، شیوع بیماری واگیردار، زلزله، سیل، آتش‌سوزی مهارنشدنی و طوفان، از مصادیق حوادث قهری برمی‌شمارد؛ به‌شرط آنکه رویداد در منطقه‌ی اجرای کار رخ دهد، خارج از کنترل هر دو طرف باشد، و ادامه‌ی کار را برای پیمانکار غیرممکن سازد. مواد ۴۶ و ۴۷ شرایط و تشریفات فسخ پیمان را تعیین می‌کنند و ماده‌ی ۴۸ به وضعیت خاتمه‌ی پیمان می‌پردازد که—برخلاف فسخ به دلیل قصور—تسویه‌حسابی بدون تخصیص تقصیر به هیچ طرف را در پی دارد. این تفکیک میان «فسخ» (که ناظر بر قصور یکی از طرفین است) و «خاتمه» (که می‌تواند ناشی از تداوم فورس ماژور باشد) یکی از مهم‌ترین نکات فنی است که در دعاوی جنگی باید به‌درستی به کار گرفته شود، زیرا آثار مالی و اعتباری این دو مسیر برای پیمانکار کاملاً متفاوت است.

۲.۳ شرایط عمومی قراردادهای طرح و ساخت (EPC)

در قراردادهای طرح و ساخت غیرصنعتی، ماده‌ی ۱۹ ضوابط اجرایی مربوطه (موضوع بخشنامه‌ی شماره‌ی ۱۰۱۸۵۴۳۸ مورخ ۱۹/۰۵/۱۳۸۴)، فورس ماژور را با آزمونی سه‌بخشی و به سبک اسناد بین‌المللی نظیر فیدیک تعریف می‌کند: رویداد باید (الف) خارج از کنترل طرف متأثر باشد، (ب) طرف مزبور نتوانسته باشد به‌طور معقول پیش از انعقاد پیمان برای آن تدبیر کند، و (پ) پس از وقوع، به‌طور معقول قادر به پیشگیری یا غلبه بر آن نباشد. شرایط عمومی پیمان‌های طرح و ساخت صنعتی، ابلاغی ۱۴۰۲، در حوزه‌ی حوادث قهری همین منطق سه‌بخشی را دنبال می‌کند.

در کنار این سند، بخشنامه‌ی شماره‌ی ۱۴۰۳/۳۷۰۳۰۹ سازمان برنامه و بودجه—ناظر بر موافقت‌نامه، شرایط عمومی و شرایط خصوصی پیمان‌های مهندسی، تأمین کالا و تجهیزات، ساختمان و نصب به‌صورت توأم (EPC)—سند مرجع دیگری است که در پیمان‌های صنعتی طرح و ساخت باید در کنار نشریه‌ی ۴۳۱۱ مدنظر قرار گیرد؛ به‌ویژه از این جهت که مبنای رسمی طرح مفهوم «شرایط تنگنا» در ادبیات اخیر قراردادی کشور بوده است (بخش ۲.۴). با توجه به تنوع ویرایش‌ها و شرایط خصوصی هر پیمان، توصیه می‌شود شماره‌ی دقیق ماده‌ی فورس ماژور و تنگنا در متن همان پیمان مشخص و راستی‌آزمایی شود.

۲.۴ شرایط تنگنا (Hardship Conditions): مفهومی میان فورس ماژور و ریسک عادی

یکی از مهم‌ترین تحولات رویه‌ای دوران جنگ، رسمیت‌یافتن مفهوم «شرایط تنگنا» در کنار «حوادث قهری» است. برخلاف فورس ماژور که وقوع آن اجرای کار را عملاً غیرممکن می‌کند، شرایط تنگنا ناظر بر پروژه‌هایی است که—علی‌رغم نبود برخورد مستقیم یا مجاورت با کانون حادثه—بر اثر اختلال عمومی زنجیره‌ی تأمین، افت شدید توان مالی پیمانکار، تعلیق غیررسمی فعالیت دستگاه اجرایی و افزایش هزینه‌های ناشی از آن، در آستانه‌ی توقف کامل قرار می‌گیرند. به بیان دیگر، پروژه‌های کشور در دوران جنگ رمضان در عمل به دو دسته تقسیم شدند:

  • پروژه‌های مشمول فورس ماژور: برخورد مستقیم یا مجاورت با کانون حوادث؛ مشمول ماده ۴۳ نشریه‌ی ۴۳۱۱ و نیازمند تعیین تکلیف از مسیر تعلیق یا خاتمه.
  • پروژه‌های در شرایط تنگنا: بدون برخورد مستقیم، اما به دلیل اختلال‌های عمومی و افت شدید توان مالی و اجرایی، در آستانه‌ی توقف کامل؛ نیازمند تدابیر جبرانی مشخص، نه لزوماً تعلیق یا خاتمه‌ی رسمی پیمان.

این تفکیک، مبنای عملی برای فرمول‌های جبرانی است که تشکل‌های پیمانکاری و برخی دستگاه‌های اجرایی (از جمله توانیر) برای شرایط تنگنا پیشنهاد کرده‌اند: تمدید مجاز و بدون قید و شرط تأخیرات (حداقل به مدت سه ماه از تاریخ آغاز بحران تا رفع تنگنا)، جبران بخشی از هزینه‌های بالاسری بر مبنای ضریب بالاسری مندرج در پیمان، و جبران هزینه‌های تحمیلی تجهیز کارگاه. برای پیمانکاران و کارفرمایانی که پیمان‌شان مشمول فورس ماژور کامل نیست اما آثار واقعی و قابل‌اندازه‌گیری از بحران متحمل شده‌اند، استناد به چارچوب «شرایط تنگنا»—نه صرفاً فورس ماژور—مسیر مذاکراتی واقع‌بینانه‌تر و به‌مراتب قابل‌دفاع‌تری است.

۲.۵ بخشنامه‌ها و دستورالعمل‌های موردی دوران جنگ

لازم است میان دو دسته‌ی سند تمایز قائل شد: نخست، دستورالعمل‌های الزام‌آوری که واقعاً از سوی مرجع ذی‌ربط ابلاغ شده‌اند—مانند ابلاغیه‌ی توانیر برای صنعت برق—و دوم، درخواست‌ها و مکاتبات حمایتیِ تشکل‌های پیمانکاری خطاب به سازمان برنامه و بودجه که تا کنون به بخشنامه‌ی فراگیر تبدیل نشده‌اند. خلط این دو دسته در تنظیم لایحه‌ی دعوی، اعتبار استدلال حقوقی را به‌شدت کاهش می‌دهد؛ دسته‌ی نخست را می‌توان به‌عنوان الزام مستقیم یا حداقل رویه‌ی نهادی معتبر استناد کرد، اما دسته‌ی دوم صرفاً می‌تواند به‌عنوان شاهد بر «شناخت عمومی و رسمی از وخامت شرایط» در تحلیل و مذاکره به کار رود، نه به‌عنوان الزام قانونی مستقل. دعاوی ساخت در سایه جنگ

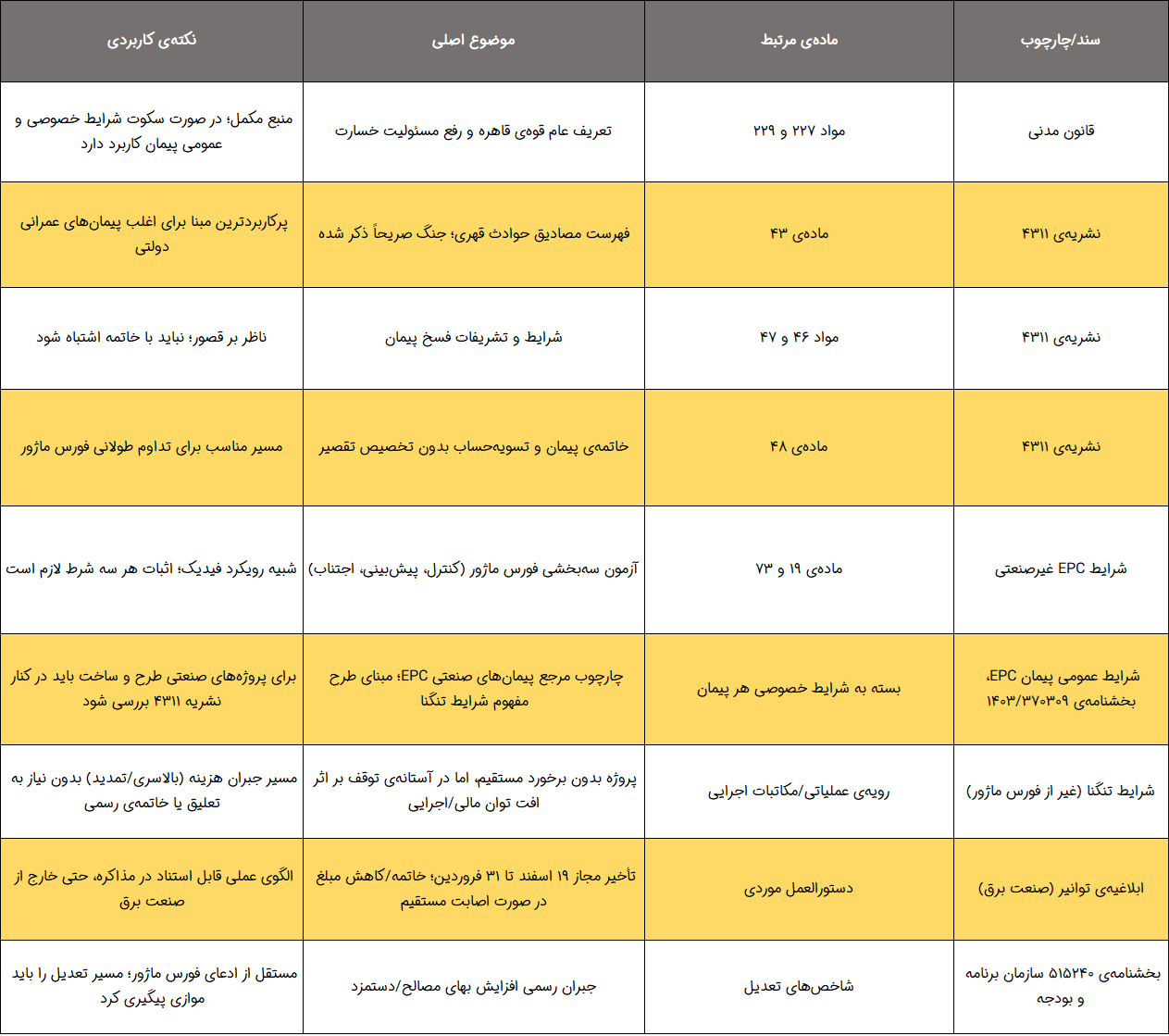

جدول ۱ — نقشه‌ی چارچوب‌های حقوقی و قراردادی حاکم بر شرایط جنگی در پیمان‌های ساخت ایران

۳. آیا جنگ فورس ماژور است؟ یک تحلیل دقیق‌تر


پاسخ کوتاه مثبت است، اما نه به‌صورت مطلق و برای هر ادعایی. برای آنکه رویدادی به‌عنوان فورس ماژور در یک پیمان ساخت ایرانی پذیرفته شود، باید سه شرط کلاسیک احراز شود: غیرقابل‌پیش‌بینی‌بودن در زمان انعقاد پیمان، غیرقابل‌اجتناب‌بودن، و خروج از کنترل هر دو طرف. حمله‌ی مستقیم به کارگاه یا کارخانه، دستور تخلیه‌ی اضطراری از سوی مراجع امنیتی، یا قطع کامل تردد در منطقه‌ی اجرای کار، به‌سادگی این سه شرط را برآورده می‌کنند و هم مطابق ماده‌ی ۲۲۷ قانون مدنی و هم ماده‌ی ۴۳ نشریه‌ی ۴۳۱۱ که صراحتاً جنگ را نام برده، فورس ماژور محسوب می‌شوند.

اما بسیاری از خسارات واقعی که پیمانکاران متحمل شده‌اند، اثر مستقیم اصابت نظامی نیستند، بلکه پیامدهای اقتصادی زنجیره‌ای رویداد هستند: جهش نرخ ارز، کمبود عمومی مصالح، یا کاهش بهره‌وری ناشی از نگرانی روانی نیروی کار. رویه‌ی حقوقی و داوری ایران—هم‌راستا با رویه‌ی بین‌المللی—معمولاً نوسانات اقتصادی صرف یا تحریم را به‌تنهایی فورس ماژور تلقی نمی‌کند، مگر آنکه رابطه‌ی علّی مستقیم و مستند آن با رویداد جنگی اثبات شود. این جاست که تحلیل علت و معلول (بخش ۶) اهمیت حیاتی پیدا می‌کند: صرف ادعای «به دلیل جنگ» کافی نیست؛ باید زنجیره‌ی مشخصی از رویداد تا اثر مالی یا زمانی مستند شود.

نکته‌ی دیگری که از رویه‌ی اخیر—از جمله بخشنامه‌ی ۱۴۰۳/۳۷۰۳۰۹ (شرایط عمومی پیمان EPC) و ابلاغیه‌ی توانیر—قابل استخراج است، تفکیک میان «فورس ماژور کامل» (که کار را فیزیکاً غیرممکن می‌کند) و «شرایط تنگنا» (بخش ۲.۴): وضعیتی که اجرای کار همچنان ممکن است اما با هزینه و دشواری به‌مراتب بیشتر از حد متعارف. این تمایز عملی، مبنای دو مسیر متفاوت مطالبه است: در حالت اول، مسیر مواد ۴۳ تا ۴۸ نشریه‌ی ۴۳۱۱ (تعلیق/خاتمه) در دسترس است؛ در حالت دوم، مسیر معمول‌تر جبران هزینه (تعدیل، بالاسری، مذاکره‌ی موردی بر مبنای شرایط تنگنا) کاربرد بیشتری دارد.

در نهایت، رعایت تشریفات اخطار (Notice) نقشی تعیین‌کننده دارد. در بسیاری از پرونده‌های واقعی، ادعایی که از نظر ماهوی موجه بوده، صرفاً به دلیل اخطار دیرهنگام یا نبود مستندسازی هم‌زمان با وقوع رویداد، رد یا به‌شدت کاهش یافته است. توصیه‌ی عملی این تیم به تمام پیمانکاران فعال در دوره‌ی بحران این است: اخطار کتبی فورس ماژور را در همان روزهای نخست ارسال کنید، حتی اگر ارزیابی دقیق اثر مالی و زمانی نیازمند زمان بیشتری باشد. دعاوی ساخت در جنگ

۴. نقشه‌ی دعاوی: چه کسی از چه کسی چه می‌خواهد؟


۴.۱ دعاوی پیمانکار علیه کارفرما

  • تمدید مدت پیمان بدون اعمال خسارت تأخیر برای بازه‌ی متأثر از جنگ.
  • جبران هزینه‌های بالاسری (مستمر کارگاه و دفتر مرکزی) در دوران توقف اجباری.
  • جبران هزینه‌ی تجهیز و برچیدن مجدد کارگاه در صورت تخلیه‌ی اضطراری و بازگشت.
  • مابه‌التفاوت و تعدیل مصالح، تجهیزات، حمل‌ونقل و دستمزد، و در موارد استثنایی، ادعای تکمیلی فراتر از سقف معمول تعدیل.
  • جبران خسارت کاهش بهره‌وری نیروی انسانی و ماشین‌آلات (Productivity Loss).
  • در موارد حاد، درخواست تعلیق موقت یا خاتمه‌ی پیمان با تسویه‌حساب منصفانه و بازگشت ضمانت‌نامه‌ها.
  • مطالبه‌ی خسارت تأخیر تأدیه، ناشی از توقف بررسی و پرداخت صورت‌وضعیت توسط دستگاه اجرایی درگیر بحران.
  • در پروژه‌های فاقد برخورد مستقیم اما دچار افت شدید توان مالی و اجرایی، طرح ادعا بر مبنای «شرایط تنگنا» (بخش ۲.۴) به‌جای فورس ماژور کامل، برای مطالبه‌ی تمدید و جبران هزینه بدون نیاز به اثبات غیرممکن‌بودن کامل اجرای کار.

۴.۲ دعاوی کارفرما علیه پیمانکار

  • ادعای تأخیر همزمان (Concurrent Delay): بخشی از تأخیر پیمانکار ممکن است مربوط به قصور پیش از آغاز جنگ باشد و نباید به حساب فورس ماژور گذاشته شود.
  • رد یا کاهش ادعا در صورت عدم اخطار به‌موقع یا کوتاهی در اقدامات کاهش خسارت (Mitigation) از سوی پیمانکار.
  • در صورت تداوم بی‌رویه‌ی توقف و ناتوانی مالی یا اجرایی پیمانکار، امکان خاتمه‌ی پیمان و واگذاری ادامه‌ی کار—با رعایت دقیق تشریفات و تفکیک از فسخ به دلیل قصور.
  • در پروژه‌های دارای پیش‌پرداخت، مطالبه‌ی استرداد بخش مستهلک‌نشده و ضمانت‌نامه‌های مرتبط.

۴.۳ دعاوی مشاور

  • حق‌الزحمه‌ی اضافی برای دوره‌ی تمدیدشده‌ی خدمات نظارت، که به‌طور طبیعی هم‌زمان با تمدید مدت پیمانکار افزایش می‌یابد.
  • در صورت آسیب به دفتر کارگاهی یا کارکنان مشاور، ادعایی مشابه پیمانکار.
  • مسئولیت حرفه‌ای مشاور در تأیید صحیح، به‌موقع و مستند ادعاهای پیمانکار؛ کوتاهی در این وظیفه می‌تواند خود منشأ دعوی کارفرما علیه مشاور شود.

جدول زیر، شایع‌ترین علل تأخیر و اختلال ناشی از شرایط جنگی را به همراه طرف مدعی، مبنای حقوقی، آثار زمانی و مالی، و مدارک لازم برای اثبات هر یک خلاصه می‌کند.

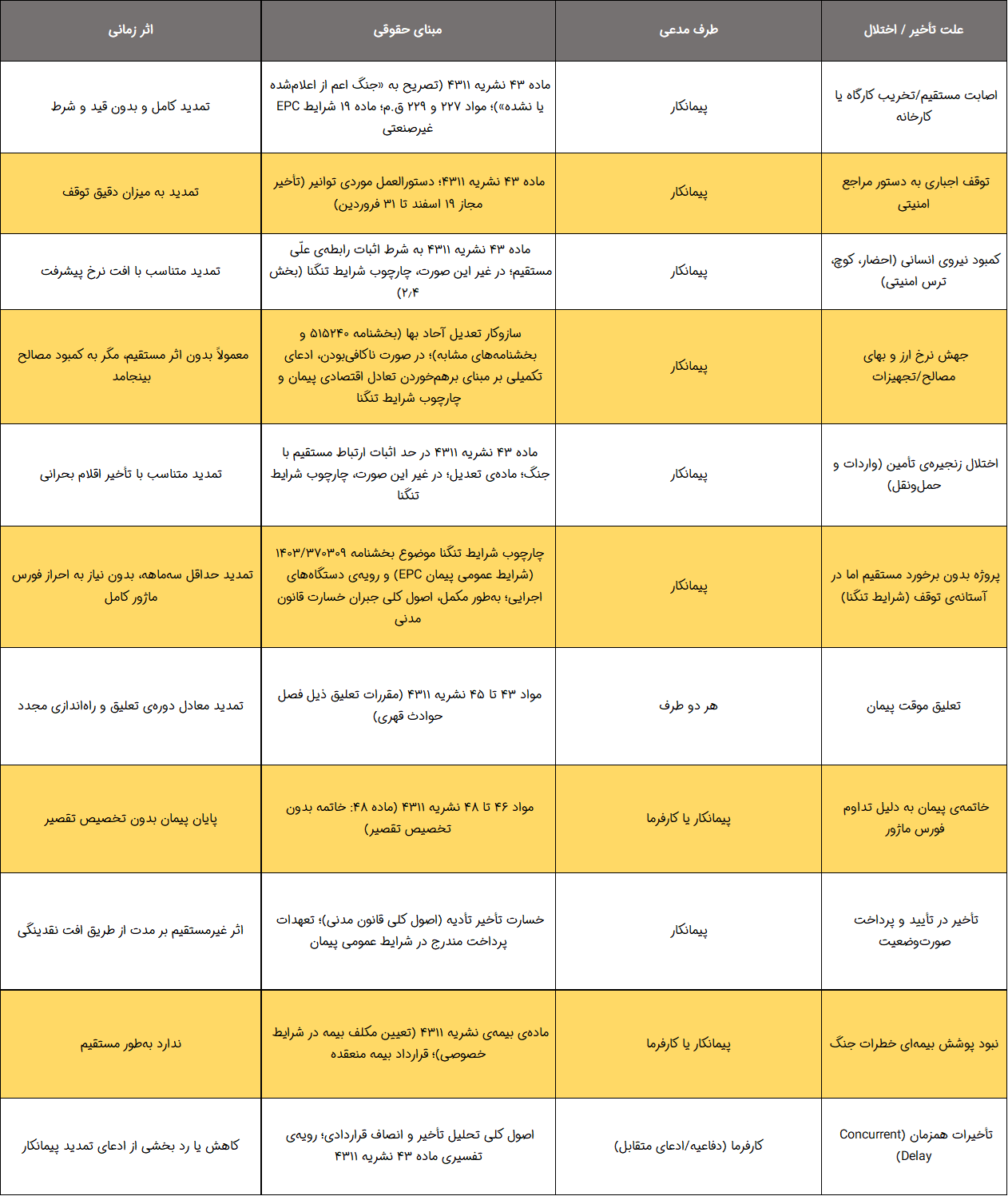

جدول ۲ — نقشه‌ی جامع علل، طرف مدعی، مبنای حقوقی و آثار دعاوی ساخت ناشی از شرایط جنگی

۵. تحلیل تفصیلی دعاوی کلیدی


در این بخش، هفت نوع دعوای پرتکرار دوران جنگ به‌طور مجزا و با ساختاری یکسان بررسی می‌شود: مبنای حقوقی، طرف مدعی، مدارک لازم، آثار زمانی و مالی، و توصیه‌ی عملی.

۵.۱ تمدید مدت پیمان (EOT)

مبنا: ماده‌ی ۴۳ نشریه‌ی ۴۳۱۱؛ مواد ۲۲۷ و ۲۲۹ قانون مدنی؛ ماده‌ی حوادث قهریه‌ی شرایط EPC

طرف مدعی: عمدتاً پیمانکار؛ گاه مشاور برای تمدید دوره‌ی خدمات

مدارک: برنامه‌ی زمانی مبنای تأییدشده، گزارش‌های روزانه و هفتگی، دستور توقف کار، اخطار فورس ماژور در مهلت مقرر، تحلیل اثر زمانی (TIA)

آثار: توقف اعمال خسارت تأخیر برای بازه‌ی متأثر؛ در صورت کوتاهی در اخطار به‌موقع، احتمال رد یا کاهش ادعا

توصیه: اخطار کتبی فوری با کاربرگ استاندارد؛ ثبت روزانه‌ی وضعیت کارگاه ولو با حداقل امکانات؛ انتساب مشخص اثر به فعالیت‌های مسیر بحرانی، نه ادعای کلی «به دلیل جنگ»

۵.۲ هزینه‌های بالاسری و تجهیز/برچیدن کارگاه

مبنا: ماده‌ی ۴۳ نشریه‌ی ۴۳۱۱ در ترکیب با اصول جبران خسارت؛ الگوی محاسباتی ابلاغیه‌ی توانیر که ضریب بالاسری پیمان را مبنای محاسبه قرار داده و می‌تواند در مذاکره حتی برای پروژه‌های غیر برق به کار رود

طرف مدعی: پیمانکار

مدارک: صورت هزینه‌های مستمر کارگاه (حقوق، بیمه، اجاره‌ی تجهیزات) در دوران توقف؛ نرخ بالاسری مصوب پیمان

آثار: پرداخت مبلغی معمولاً به‌صورت درصدی از ضریب بالاسری پیمان، متناسب با طول دوره‌ی توقف

توصیه: نگهداری مدارک مالی مجزا برای دوران توقف؛ پرهیز از تسویه‌ی نیروی کلیدی مگر ناگزیر؛ آغاز مذاکره بر سر فرمول محاسبه در همان دوران بحران، نه در پایان پروژه

۵.۳ افزایش نرخ مصالح، تجهیزات، حمل‌ونقل و دستمزد

مبنا: سازوکار تعدیل آحاد بها و شاخص‌های دوره‌ای سازمان برنامه و بودجه (نظیر بخشنامه‌ی ۵۱۵۲۴۰)؛ در صورت ناکافی‌بودن تعدیل رسمی نسبت به جهش واقعی، امکان طرح ادعای تکمیلی با استناد به برهم‌خوردن تعادل اقتصادی پیمان

طرف مدعی: پیمانکار

مدارک: فاکتور و استعلام قیمت مصالح در بازه‌های پیش و حین جنگ، شاخص‌های ابلاغی، تحلیل مقایسه‌ای نرخ‌ها

آثار: مابه‌التفاوت طبق فرمول تعدیل؛ امکان مذاکره برای جبران تکمیلی موردی در موارد استثنایی

توصیه: مستندسازی دقیق تاریخ واقعی خرید (نه فقط تاریخ صورت‌وضعیت) برای تطبیق صحیح با شاخص دوره‌ی مربوط؛ پیگیری فعال ابلاغ به‌موقع شاخص‌ها، که گاه با تأخیر چندماهه صادر می‌شوند

۵.۴ اختلال زنجیره‌ی تأمین

مبنا: ماده‌ی ۴۳ در حد اثبات رابطه‌ی مستقیم با جنگ؛ در غیر این صورت، ریسک تجاری عادی پیمانکار محسوب می‌شود

طرف مدعی: پیمانکار

مدارک: مکاتبات با تأمین‌کنندگان داخلی و خارجی، اسناد گمرکی، گزارش تأخیر حمل

آثار: تمدید مدت متناسب با تأخیر اقلام بحرانی (Long-lead Items)؛ هزینه‌ی تأمین جایگزین

توصیه: شناسایی زودهنگام اقلام حساس به اختلال، به‌ویژه اقلام وارداتی، و تدارک برنامه‌ی جایگزین پیش از تشدید بحران؛ الزام پیمانکاران جزء به اطلاع‌رسانی فوری اختلال زنجیره‌ی تأمین

۵.۵ کاهش بهره‌وری (Productivity Loss)

مبنا: اصول کلی جبران خسارت؛ نیازمند روش شناخته‌شده‌ی اندازه‌گیری بهره‌وری (Measured Mile Analysis)

طرف مدعی: پیمانکار

مدارک: مقایسه‌ی نرخ پیشرفت واقعی در دوره‌ی متأثر با دوره‌ی مشابه بدون تأثیر جنگ؛ گزارش نیروی انسانی و ساعات کاری

آثار: یکی از دشوارترین انواع ادعا برای اثبات، زیرا اغلب با تعدیل و بالاسری خلط می‌شود و نیازمند تحلیل کمّی مجزاست

توصیه: ثبت داده‌های بهره‌وری روزانه (نفر-ساعت به‌ازای واحد کار) از همان روز آغاز تنش؛ تأخیر در مستندسازی عملاً امکان اثبات را از بین می‌برد

۵.۶ تعلیق و خاتمه‌ی پیمان

مبنا: مواد ۴۳ تا ۴۸ نشریه‌ی ۴۳۱۱

طرف مدعی: هر دو طرف، بسته به شرایط

مدارک: مکاتبات رسمی تعلیق یا خاتمه، صورت‌وضعیت قطعی، مستندات تداوم فورس ماژور

آثار: تسویه‌حساب بدون تخصیص تقصیر؛ بازپرداخت پیش‌پرداخت مستهلک‌نشده؛ آزادسازی ضمانت‌نامه‌ها—حوزه‌ای که بنا بر درخواست‌های اخیر تشکل‌های پیمانکاری برای ساماندهی موقت فرآیند ضبط تضامین، همچنان محل چالش عملی است

توصیه: پیش از فسخ یک‌جانبه، کارفرما باید تفکیک دقیق میان «تداوم فورس ماژور» و «قصور پیمانکار» انجام دهد؛ پیمانکار نیز باید پیش از هرگونه ترک کارگاه، اخطار رسمی و مهلت مقرر را رعایت کند

۵.۷ نقدینگی و آثار جریان نقدی

مبنا: خسارت تأخیر تأدیه (قانون مدنی)؛ اصول کلی جبران خسارت

طرف مدعی: پیمانکار

مدارک: تاریخ ارسال و تأیید صورت‌وضعیت‌ها، مکاتبات پیگیری پرداخت، مستندات افزایش هزینه‌ی تأمین مالی

آثار: مطالبه‌ی خسارت تأخیر تأدیه؛ در موارد حاد، مبنایی برای درخواست تعلیق قانونی کاردعاوی ساخت در جنگ

توصیه: مستندسازی هزینه‌ی واقعی تأمین مالی، نه صرفاً نرخ رسمی؛ اقدام رسمی و مکتوب پیش از هرگونه کندسازی یا توقف عملیات با استناد به عدم پرداخت

۶. روش‌های تحلیل تأخیرات ناشی از جنگ


اثبات ماهوی یک ادعا کافی نیست؛ اثر زمانی آن باید با روشی معتبر و قابل دفاع در برابر طرف مقابل یا مرجع حل اختلاف محاسبه شود. مطابق «مجموعه راهنماهای تحلیل تأخیرات» منتشرشده توسط پیمان ساخت شریف، پنج روش اصلی تحلیل فنی تأخیرات وجود دارد که به دو دسته‌ی آینده‌نگر (برای زمانی که پروژه یا اثر تأخیر هنوز ادامه دارد) و گذشته‌نگر (برای زمانی که پروژه یا اثر تأخیر به پایان رسیده) تقسیم می‌شوند. انتخاب روش مناسب برای دعاوی جنگی، به‌ویژه با توجه به اینکه بسیاری از پروژه‌ها هنوز به اتمام نرسیده‌اند، معمولاً بر دو روش آینده‌نگر متمرکز است؛ اما در پروژه‌های خاتمه‌یافته یا تحویل‌شده، روش‌های گذشته‌نگر کاربرد می‌یابند.

۶.۱ روش آینده‌نگر ساده

اثر رویدادهای تأخیر—مانند توقف اجباری یا تعلیق ناشی از جنگ—مستقیماً روی برنامه‌ی زمانی اولیه اعمال می‌شود و مدت تأخیر پروژه از اختلاف «تاریخ پایان پروژه پس از اعمال اثر رویداد» و «تاریخ پایان پروژه بر اساس برنامه‌ی زمانی اولیه» به دست می‌آید. این روش از منظر منشأ بروز تأخیر، در زمره‌ی روش‌های علت و معلول قرار دارد و معادل روش Impact As-Planned در پروتکل SCL است. مناسب زمانی است که پروژه هنوز خاتمه نیافته، بودجه‌ی تحلیل محدود است و دقت بالا ضرورت ندارد؛ اما به‌تنهایی قادر به شناسایی تأخیرات همزمان نیست و ریسک دستکاری (سهوی یا عمدی) برنامه توسط تحلیلگر در آن نسبتاً بالاست.

۶.۲ روش آینده‌نگر پیشرفته

توسعه‌یافته‌ی روش آینده‌نگر ساده است: اثر رویدادهای تأخیر روی برنامه‌های زمانی به‌روزرسانی‌شده در طول پروژه (نه صرفاً برنامه‌ی اولیه) اعمال می‌شود و هر برنامه‌ی به‌روزشده، خط مبنای تازه‌ای برای گام بعدی قرار می‌گیرد. این روش نیز در زمره‌ی روش‌های علت و معلول است و معادل Time Impact Analysis در پروتکل SCL. برای دعاوی جنگی که بودجه‌ی تحلیل کافی و دقت بالا مورد نیاز است، این روش توصیه می‌شود؛ برخلاف روش ساده، به‌تنهایی قادر به شناسایی تأخیرات همزمان است، اما نیازمند مهارت بیشتر تحلیلگر و کیفیت مناسب به‌روزرسانی‌های برنامه‌ی زمانی است.

۶.۳ روش گذشته‌نگر ساده

علت تأخیرات پروژه از مقایسه‌ی برنامه‌ی زمانی اولیه با برنامه‌ی زمانی چون‌ساخت (As-Built) به‌صورت مشاهده‌ای تعیین می‌شود: نخست اثر تأخیر (معلول) از برنامه‌ی چون‌ساخت مشاهده و سپس علت آن جست‌وجو می‌شود؛ به همین دلیل در زمره‌ی روش‌های معلول و علت قرار دارد. معادل این روش، MIP 3.1 موضوع رویه‌ی پیشنهادی AACE به شماره‌ی 29R-03 است. مناسب پروژه‌های خاتمه‌یافته با پیچیدگی کم است و در مقایسه با سایر روش‌های گذشته‌نگر، سریع‌تر و قابل‌فهم‌تر است؛ اما به‌تنهایی توان محدودی در شناسایی تأخیرات همزمان دارد و در نبود برنامه‌ی چون‌ساخت، تهیه‌ی آن زمان‌بر خواهد بود.

۶.۴ روش گذشته‌نگر نیمه‌ساده

در این روش، اثر تأخیرات با کسر علل تأخیر از برنامه‌ی زمانی چون‌ساخت (عموماً از دیرترین تأخیر به اولین تأخیر) تعیین می‌شود؛ مدت تأخیر پروژه برابر است با اختلاف «تاریخ پایان پروژه بر اساس برنامه‌ی چون‌ساخت» و «تاریخ پایان پروژه پس از کسر اثر رویدادهای تأخیر». برخلاف روش گذشته‌نگر ساده، این روش در زمره‌ی روش‌های علت و معلول قرار می‌گیرد، چرا که ابتدا رویداد تأخیر از برنامه کاسته و سپس اثر آن تعیین می‌شود. معادل این روش، Collapsed As-Built در پروتکل SCL است؛ مناسب زمانی است که برنامه‌ی زمانی اولیه در دسترس نباشد، هرچند به‌تنهایی قادر به شناسایی تأخیرات همزمان نیست.دعاوی ساخت در جنگ

۶.۵ روش گذشته‌نگر پیشرفته

پروژه به بازه‌های زمانی مشخصی به نام «پنجره» (Window) تقسیم می‌شود؛ در هر پنجره، خط مبنا (شامل برنامه‌ی زمانی اولیه و تأخیرات شناسایی‌شده در پنجره‌های پیشین) با برنامه‌ی به‌روزشده مقایسه می‌شود تا اثر تأخیر مشاهده و علت آن مشخص گردد. این روش در زمره‌ی روش‌های معلول و علت است و معادل Time Slice Windows Analysis در پروتکل SCL. برای پروژه‌های پیچیده و پرتأخیر با بودجه‌ی کافی و نیاز به دقت بالا مناسب است و به‌تنهایی قادر به شناسایی تأخیرات همزمان است؛ در دعاوی جنگی که چند رویداد متوالی (جنگ ۱۲‌روزه و سپس جنگ رمضان) بر پروژه اثر گذاشته‌اند، این روش امکان تفکیک اثر هر پنجره‌ی زمانی را به‌طور مجزا فراهم می‌کند.

در کنار این پنج روش، دو ابزار تکمیلی نقشی محوری در دعاوی جنگی دارند: نخست، ارزیابی تأخیرات همزمان (Concurrent Delay)—یعنی تفکیک سهم تأخیر مقصرانه‌ی پیمانکار پیش از آغاز جنگ از سهم تأخیر ناشی از فورس ماژور—که در رویه‌ی داوری ایران روش واحد پذیرفته‌شده‌ای ندارد و محل کارشناسی فنی گسترده است؛ دوم، تحلیل علت و معلول به‌عنوان زنجیره‌ی روایی مستند (تاریخ رویداد، اثر آن بر کارگاه، فعالیت‌های متأثر، اثر نهایی بر تاریخ تکمیل) که فارغ از روش کمّی انتخابی، باید همراه هر پنج روش فوق ارائه شود تا برای داور یا مرجع حل اختلاف غیرمتخصص فنی نیز قابل‌فهم باشد.

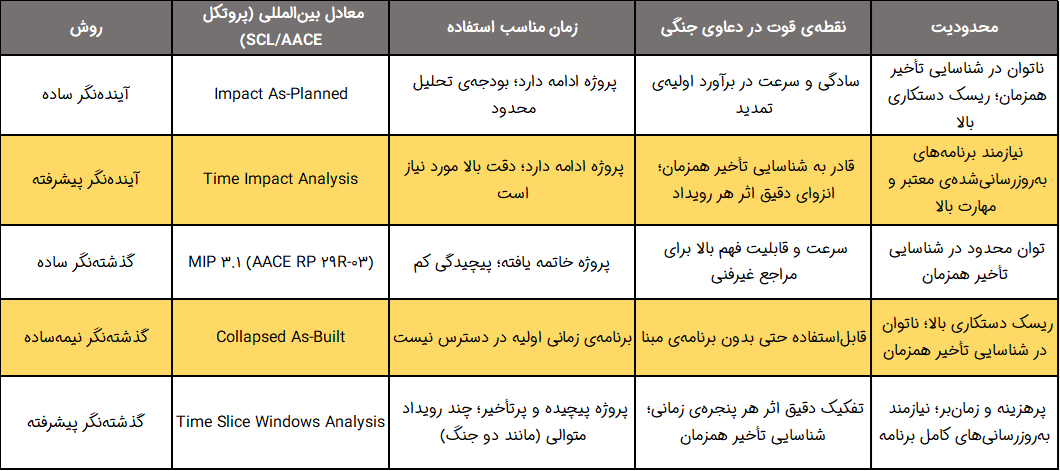

جدول ۳ — مقایسه‌ی پنج روش تحلیل تأخیرات (بر اساس مجموعه راهنمای پیمان ساخت شریف) در دعاوی ناشی از شرایط جنگی

۷. درس‌های عملی


۷.۱ برای کارفرمایان

  • اخطار سریع وضعیت به پیمانکار و مشاور و ثبت رسمی زمان آغاز و پایان فورس ماژور، کارفرما را نیز از مسئولیت تأخیر در تصمیم‌گیری مبرا می‌کند.
  • تفکیک روشن میان «توقف اجباری» و «تعلیق سلیقه‌ای» ضروری است؛ توقف بدون مستندسازی رسمی می‌تواند بعدها علیه کارفرما استفاده شود.
  • پیش از هرگونه خاتمه‌ی یک‌جانبه‌ی پیمان، تحلیل تأخیر مستقل و مشاوره‌ی حقوقی دریافت شود؛ خاتمه‌ی نادرست می‌تواند خود منشأ دعوی سنگین‌تری علیه کارفرما شود.
  • در پیمان‌های آتی، شرط صریح جنگ و تنگنا (Hardship Clause) با سازوکار محاسبه‌ی از‌پیش‌تعیین‌شده—مشابه الگوی توانیر—درج شود تا از مذاکره‌ی پرچالش پس از وقوع رویداد پرهیز شود.

۷.۲ برای پیمانکاران

  • اخطار فوری و مکتوب فورس ماژور، حتی در آشفتگی بحران، حیاتی‌ترین اقدام است؛ تأخیر در اخطار می‌تواند حق قانونی را از بین ببرد.
  • مستندسازی روزانه (تصویر، گزارش، فهرست نیرو) باید از روز نخست رویداد آغاز شود، نه پس از فروکش بحران.
  • اقدامات کاهش خسارت—مانند جابه‌جایی نیرو یا تأمین جایگزین مصالح—باید انجام و مستند شود؛ کوتاهی در این زمینه ادعا را تضعیف می‌کند.
  • ادعای کلی و غیرمستند (صرف استناد به جنگ بدون ارتباط مشخص با یک فعالیت) در رویه‌ی داوری معمولاً رد یا به‌شدت کاهش می‌یابد.
  • پوشش بیمه‌ی پروژه از نظر وجود کلوز جنگ بررسی و در صورت نبود، صراحتاً به کارفرما اطلاع داده شود.دعاوی ساخت در جنگ

۷.۳ برای مشاوران

  • تأیید یا رد ادعای تمدید باید مستند و مبتنی بر تحلیل فنی (TIA) باشد، نه صرفاً برای «رضایت طرفین»؛ تأییدهای سطحی مسئولیت مشاور را در دعاوی بعدی افزایش می‌دهد.
  • گزارش‌های دوره‌ی نظارت باید وضعیت فورس ماژور، اقدامات پیمانکار و ارزیابی مسیر بحرانی را به‌طور مشخص ثبت کنند تا در صورت اختلاف بعدی، سابقه‌ی معتبر وجود داشته باشد.
  • مشاور باید نقش بی‌طرف خود را حفظ کند؛ هم‌سویی یک‌جانبه با کارفرما یا پیمانکار در تأیید یا رد ادعا، اعتبار حرفه‌ای و حقوقی مشاور را در معرض خطر قرار می‌دهد.

نتیجه‌گیری


جنگ‌های ۱۲‌روزه و رمضان، ضعف‌های ساختاری در نحوه‌ی مواجهه‌ی پیمان‌های ساخت ایرانی با شرایط فوق‌العاده را آشکار کرده‌اند. چارچوب حقوقی موجود—قانون مدنی، نشریه‌ی ۴۳۱۱ و شرایط عمومی قراردادهای طرح و ساخت—ابزارهای لازم برای مدیریت این شرایط را در اختیار طرفین قرار می‌دهد، اما اثربخشی این ابزارها به‌طور کامل به مستندسازی هم‌زمان با رویداد، اخطار به‌موقع، و تحلیل دقیق و روش‌مند تأخیر و هزینه بستگی دارد؛ همان نقاطی که در عمل، سرنوشت اکثر دعاوی—صرف‌نظر از موجه‌بودن ماهوی آن‌ها—را رقم می‌زنند.

مدیریت دعاوی در دوران بحران، دیگر یک اقدام واکنشی و صرفاً حقوقی نیست، بلکه یک مزیت رقابتی برای کارفرمایان، پیمانکاران و مشاورانی است که پیش از وقوع اختلاف، سیستم مستندسازی و تحلیل خود را نظام‌مند کرده باشند.

پیمان ساخت شریف (DrClaim): همراه شما در مدیریت دعاوی دوران جنگ

تیم پیمان ساخت شریف با تمرکز تخصصی بر مدیریت دعاوی ساخت، تحلیل تأخیرات، مدیریت قرارداد و مشاوره‌ی پروژه، در کنار کارفرمایان، پیمانکاران و مشاوران پروژه‌های عمرانی، صنعتی و زیربنایی ایران قرار دارد. تجربه‌ی این تیم در تهیه و دفاع از لوایح دعوی، تحلیل تأخیر به روش‌های CPM و TIA، ارزیابی تأخیرات همزمان، و مدیریت ریسک قراردادی، پایه‌ای عملی برای مواجهه‌ی اصولی با پیامدهای شرایط جنگی فراهم می‌کند.

خدمات تخصصی این تیم شامل موارد زیر است:

  • تهیه و دفاع از دعاوی تمدید مدت، هزینه‌های اضافی و خسارت ناشی از فورس ماژور و شرایط جنگی.
  • تحلیل تأخیر به روش‌های شناخته‌شده‌ی بین‌المللی (CPM، TIA، تحلیل تأخیر همزمان) منطبق با الزامات نشریه‌ی ۴۳۱۱ و شرایط EPC.
  • مدیریت ریسک قراردادی و بازنگری شروط فورس ماژور و تنگنا در پیمان‌های جدید و جاری.
  • ارزیابی آثار مالی و زمانی رویدادهای غیرمترقبه برای کارفرمایان، پیمانکاران و مشاوران.
  • برگزاری دوره‌های آموزشی آنلاین تخصصی در حوزه‌ی مدیریت دعاوی و قرارداد ساخت.دعاوی ساخت در جنگ

اگر پیمان جاری شما تحت تأثیر شرایط جنگی اخیر قرار گرفته و به بررسی حقوقی، تحلیل تأخیر یا تنظیم لایحه‌ی دعوی نیاز دارید، تیم پیمان ساخت شریف (DrClaim.ir) آماده است تا با نگاهی مستند، فنی و کاربردی، در کنار شما باشد.

منابع و مراجع


  • قانون مدنی جمهوری اسلامی ایران، مواد ۲۲۷ و ۲۲۹.

  • سازمان برنامه و بودجه‌ی کشور، نشریه‌ی ۴۳۱۱ — موافقت‌نامه، شرایط عمومی و شرایط خصوصی پیمان‌ها، فصل پنجم (مواد ۴۳ تا ۵۴).
  • ضوابط اجرایی روش طرح و ساخت (EPC) غیرصنعتی، ماده‌ی ۱۹ و ۷۳ — بخشنامه‌ی شماره‌ی ۱۰۱۸۵۴۳۸ مورخ ۱۹/۰۵/۱۳۸۴.
  • سازمان برنامه و بودجه‌ی کشور، بخشنامه‌ی شماره‌ی ۱۴۰۳/۳۷۰۳۰۹ — موافقت‌نامه، شرایط عمومی و شرایط خصوصی پیمان‌های مهندسی، تأمین کالا و تجهیزات، ساختمان و نصب توأم (EPC).
  • سازمان برنامه و بودجه‌ی کشور، بخشنامه‌ی شماره‌ی ۵۱۵۲۴۰ مورخ ۲۹/۰۹/۱۴۰۴ — شاخص‌های قطعی تعدیل آحاد بها، سه‌ماهه‌ی اول و دوم ۱۴۰۴.
  • شرکت توانیر (وزارت نیرو)، ابلاغیه‌ی مدیریت آثار و پیامدهای ناشی از جنگ تحمیلی، ۱۴۰۵ — به نقل از خبرگزاری آنا.
  • مکاتبات و گزارش‌های تشکل‌های پیمانکاری درباره‌ی شرایط تنگنا، تدابیر حمایتی و ساماندهی تضامین در دوران جنگ، اردیبهشت و خرداد ۱۴۰۵ — acco.ir.
  • منابع خبری و دانشنامه‌ای در خصوص بازه‌ی زمانی «جنگ ۱۲‌روزه» و «جنگ رمضان» — ویکی‌پدیای فارسی، ایبنا، تابناک، عصر ایران.
  • رضا امانی، «مجموعه راهنماهای تحلیل تأخیرات — فرآیند یکپارچه تهیه لایحه تأخیرات»، پیمان ساخت شریف (خبرگان کلیم).

توجه: این مقاله جهت اطلاع‌رسانی عمومی و تحلیل حرفه‌ای تهیه شده و جایگزین مشاوره‌ی حقوقی موردی برای هر پیمان خاص نیست. با توجه به تحولات جاری و احتمال صدور بخشنامه‌های تکمیلی، توصیه می‌شود پیش از اقدام رسمی، آخرین مصوبات مرتبط استعلام شود.دعاوی ساخت در جنگ

نویسنده

               مهندس رضا امانی

پرونده شما چقدر مطالبه قابل دفاع دارد؟

هر پرونده، مبنای قراردادی و مهلت‌های خودش را دارد. در «چکاپ ادعا» با بررسی مدارک همان پرونده، سه چیز روشن می‌شود:

  • ادعای شما بر چه مبنای قراردادی قابل طرح است
  • کدام مهلت‌ها و مستندات هم‌اکنون در معرض خطر است
  • اقدام بعدی، به ترتیب اولویت
ریسک این تصمیم با ماست

اگر در گزارش چکاپ، مطالبات قابل استناد پرونده شما دست‌کم ده برابر مبلغ پرداختی برآورد نشود، تمام هزینه بازگردانده می‌شود.

این تضمین ناظر بر برآورد مطالبات در گزارش است. نتیجه رای مرجع رسیدگی را هیچ‌کس تضمین نمی‌کند.

چکاپ ادعا

بررسی تخصصی پرونده شما، با فرآیند و خروجی مشخص.

رزرو از ۱ میلیون تومان مبلغ رزرو در صورت ادامه، از هزینه چکاپ کسر می‌شود.
مشاهده و رزرو چکاپ ادعا

پرونده‌تان فوری است؟ مستقیم به کارشناس ارشد وصل شوید.

021-28426520 021-66022528
بررسی توسط تیم کارشناسان مدیریت ادعا و مشاور حقوقی تعهد محرمانگی کامل اسناد و اطلاعات پرونده، از سوی شرکت
دسته‌ها: پایگاه دانش

دیدگاهتان را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *

این فیلد را پر کنید
این فیلد را پر کنید
لطفاً یک نشانی ایمیل معتبر بنویسید.
برای ادامه، شما باید با قوانین موافقت کنید

مقالات مرتبط

کار انجام‌شده بدون دستور کتبی در پروژه‌های ساخت: چگونه هزینه‌اش را از کارفرما بگیریم؟

پایگاه دانش
کار انجام‌شده بدون دستور کتبی در پروژه‌های ساخت: چگونه هزینه‌اش را از کارفرما بگیریم؟ «کار را شروع کنید، دستور کار را بعداً صادر می‌کنیم.» این جمله در بسیاری از کارگاه‌ها…
بیش تر بخوانید

تأخیر در تحویل زمین، نقشه و پروانه: مطالبات پیمانکار و نحوه اثبات

پایگاه دانش
تأخیر در تحویل زمین، نقشه و پروانه: مطالبات پیمانکار و نحوه اثبات مدیریت دعاوی ساخت نویسنده: رضا، مشاور و مدرس مدیریت دعاوی پیمان‌های ساخت، دکترکلیم بازنگری: 28/06/1405 پاسخ کوتاه وقتی…
بیش تر بخوانید

توقف کار یا کاهش سرعت: کدام‌یک حق پیمانکار است و کدام‌یک بهانه فسخ به دست کارفرما می‌دهد؟

پایگاه دانش
توقف کار یا کاهش سرعت: کدام‌یک حق پیمانکار است و کدام‌یک بهانه فسخ به دست کارفرما می‌دهد؟ مدیریت دعاوی ساخت نویسنده: رضا، مشاور و مدرس مدیریت دعاوی پیمان‌های ساخت، دکترکلیم…
بیش تر بخوانید

جریمه تأخیر (وجه التزام) در پیمان‌های ساخت: در چه صورت غیرقابل مطالبه و قابل ابطال است؟

پایگاه دانش
جریمه تأخیر (وجه التزام) در پیمان‌های ساخت: در چه صورت غیرقابل مطالبه و قابل ابطال است؟ نویسنده: رضا، مشاور و مدرس مدیریت دعاوی پروژه‌های ساخت، دکترکلیم (پیمان ساخت شریف)آخرین بازبینی:…
بیش تر بخوانید

چک‌لیست مستندسازی ادعا؛ 50 سند ضروری که سرنوشت هر لایحه تاخیرات و دعوای ساخت را تعیین می‌کند

پایگاه دانش
راهنمای تخصصی مدیریت دعاوی ساخت | دکتر کلیم چک‌لیست مستندسازی ادعا؛ ۵۰ سند ضروری که سرنوشت هر لایحه تاخیرات و دعوای ساخت را تعیین می‌کند پیمان ساخت شریف (Dr Claim)…
